Thủ tướng đánh giá dự án đường dây 500kV mạch 3 có ý nghĩa chiến lược góp phần bảo đảm an ninh năng lượng quốc gia, góp phần khắc phục tình trạng thiếu điện cục bộ tại miền Bắc.
Việc khánh thành đường dây 500kV mạch 3 Quảng Trạch - Phố Nối là điều chưa từng có tiền lệ với các công trình xây dựng đường dây 500kV, khi được hoàn thành chỉ sau hơn 6 tháng thi công.
Với việc đóng điện thành công dự án đường dây 500kV mạch 3 Quảng Trạch - Quỳnh Lưu, EVNNPT đã thông tuyến toàn bộ đường dây 500kV mạch 3 từ Quảng Trạch - Phố Nối.
Tổng công ty Điện lực miền Trung (EVNCPC) đã triển khai các phương án nhằm đảm bảo cấp điện an toàn, ổn định cho các sự kiện chính trị, văn hóa - xã hội và khách hàng tại 13 tỉnh, thành miền Trung - Tây Nguyên trong dịp lễ Quốc khánh năm nay.
Trưa 19-8, Tổng công ty Truyền tải điện quốc gia (EVNNPT) và các đơn vị liên quan đã đóng điện dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu - Thanh Hóa.
Thủ tướng Phạm Minh Chính kêu gọi các địa phương, nhà thầu, toàn thể kỹ sư, công nhân thi đua cao điểm "500 ngày đêm thi đua hoàn thành 3.000km đường bộ cao tốc".

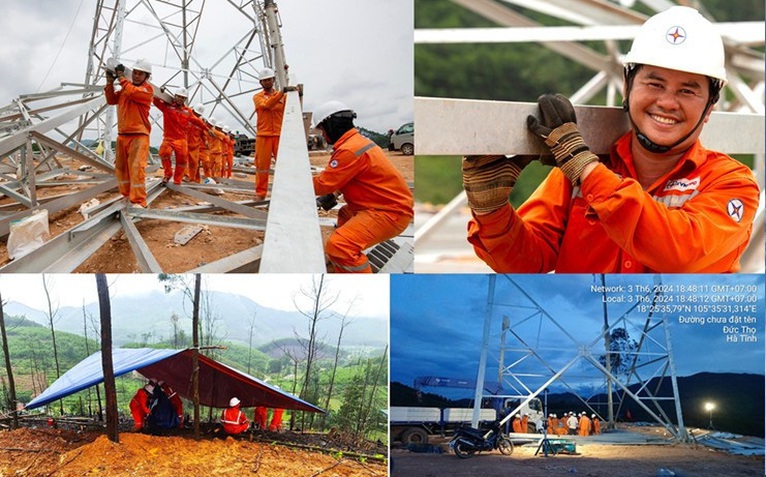

Sau 2 tháng nỗ lực trên công trường, đội xung kích Công ty Điện lực Quảng Nam (PC Quảng Nam) đã dựng 4 cột của dự án đường dây 500kV mạch 3, hoàn thành xuất sắc nhiệm vụ được giao.
Sáng 8-8, tại Đà Nẵng, Tổng công ty Điện lực miền Trung (EVNCPC) đã tổ chức gặp mặt tuyên dương và khen thưởng cho 14 tập thể và 33 cá nhân có thành tích xuất sắc trong việc hỗ trợ thi công xây dựng đường dây 500kV mạch 3.

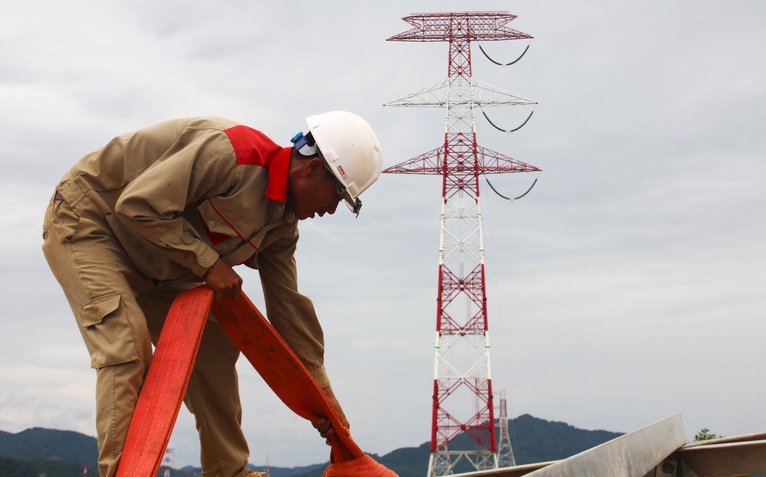

Sau 7 tháng thi công, đến nay đường dây 500kV mạch 3 đoạn qua Hà Tĩnh đang dần hoàn thành. Các đơn vị thi công thần tốc lắp những cột điện cuối cùng và kéo đường dây để dự án sớm hoàn thành.
Các công nhân đang bước vào giai đoạn nước rút để kéo dây ở dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu qua địa bàn tỉnh Hà Tĩnh.
Thủ tướng yêu cầu tổ chức đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc", huy động mọi lực lượng tham gia để tháng 7 khánh thành đường dây 500kV Quảng Trạch - Phố Nối.
Thủ tướng yêu cầu mở đợt thi đua cao điểm đặc biệt, "nước rút", "thần tốc" để phấn đấu cơ bản dựng cột kéo dây xong đường dây 500kV trong tháng 6 và hoàn thành công trình vào tháng 7.

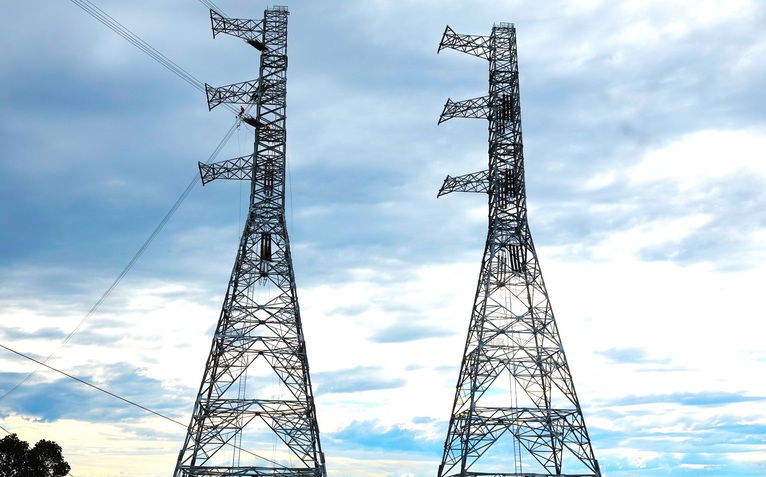

Dưới thời tiết oi nóng, hàng ngàn công nhân, kỹ sư ngành điện đang nỗ lực thi công đường dây 500kV mạch 3 kéo điện từ Quảng Trạch ra Phố Nối.
Bốn vị trí cột bắc qua sông Hồng và sông Luộc nằm trong số bảy cột cao nhất trên toàn tuyến đường dây 500kV mạch 3 Quảng Trạch - Phố Nối có độ thi công khó và phức tạp nhất.
Trong hành trình tải dòng điện ra Bắc, tuyến đường dây 500kV mạch 3 đi ngang các ngôi làng.
Trước sự cấp bách của dự án đường dây 500kV mạch 3, một cuộc "tổng động viên" quy mô cả nước của ngành điện Việt Nam để đưa những người lính áo vàng khắp mọi miền Tổ quốc đến công trình.
Trong hành trình kéo điện ra Bắc, vị trí cột 175 ở xã Cẩm Mỹ (huyện Cẩm Xuyên) là một trong các cột cao nhất qua địa bàn Hà Tĩnh.
Dự án đường dây 500kV mạch 3 dài khoảng 519km từ Quảng Bình ra Hưng Yên với tổng mức đầu tư khoảng 22.300 tỉ đồng.
