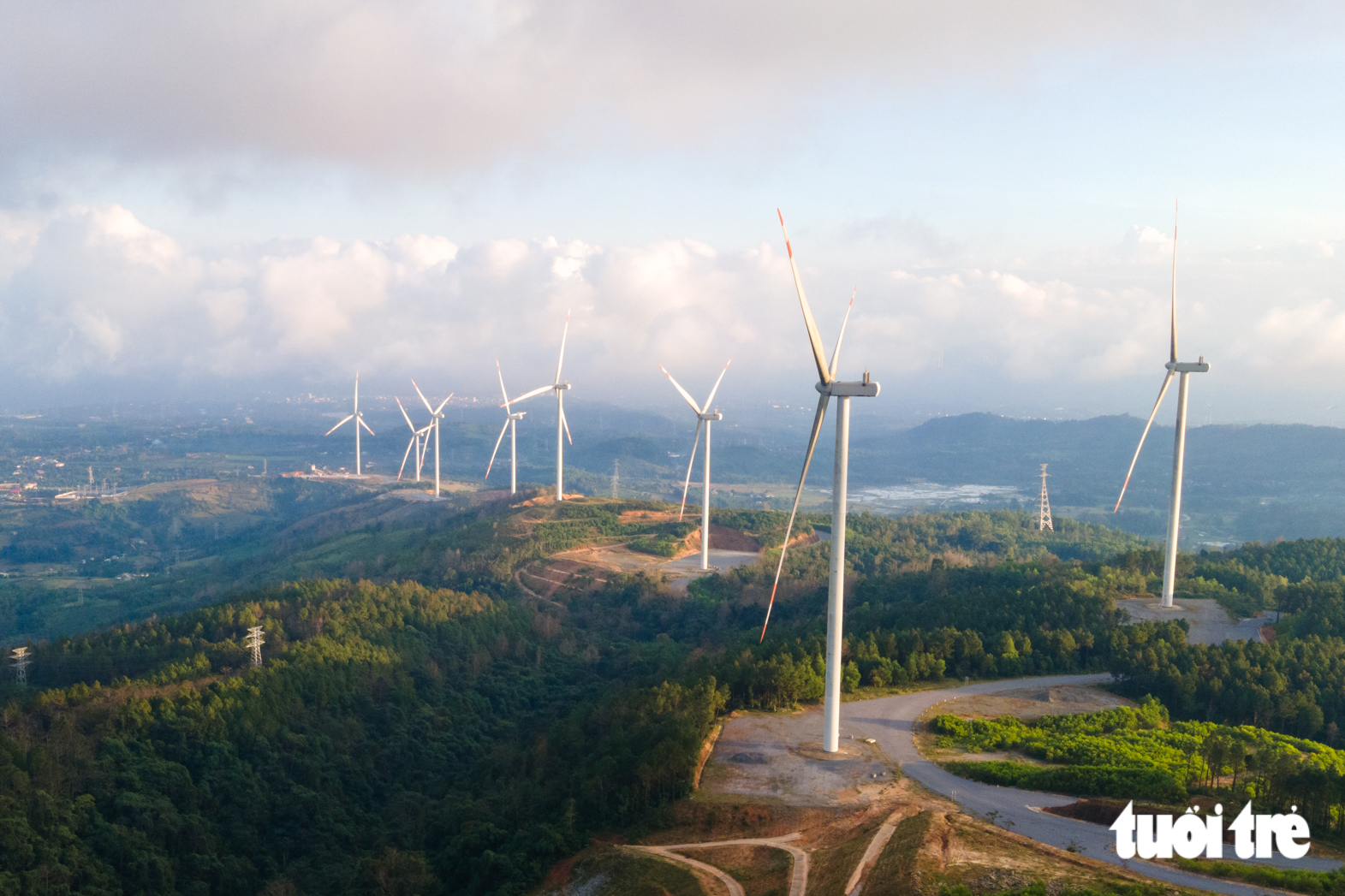

Quảng Trị vừa chấp thuận thêm dự án điện gió 6.500 tỉ đồng - Ảnh: HOÀNG TÁO
Ngày 15-9, Văn phòng UBND tỉnh Quảng Trị cho biết tỉnh vừa chấp thuận Công ty cổ phần Xuân Cầu Holdings là nhà đầu tư thực hiện dự án Nhà máy điện gió Cam Lộ.
Dự án thực hiện tại xã Hiếu Giang và Cồn Tiên, công suất 200MW, thời gian hoạt động 50 năm. Tổng vốn đầu tư dự án là 6.500 tỉ đồng, trong đó vốn góp của nhà đầu tư 1.300 tỉ đồng, vốn huy động 5.200 tỉ đồng.
Theo tiến độ được phê duyệt, dự kiến từ quý 4-2026 đến quý 1-2027, dự án triển khai thi công hạ tầng cơ sở. Việc khởi công xây dựng, lắp đặt thiết bị thực hiện từ quý 1-2027 đến quý 2-2028.
Sau đó, dự án nghiệm thu, chạy thử nghiệm và đưa vào vận hành thương mại trong quý 2-2028.
Diện tích đất sử dụng có thời hạn của dự án dự kiến khoảng 70ha hoặc nhỏ hơn, theo quy định với định mức 0,35ha/MW.
Theo Sở Công Thương tỉnh Quảng Trị, tổng công suất các dự án điện gió được phân bổ trên địa bàn Quảng Trị là 4.614MW. Trong danh mục các dự án nguồn điện gió thuộc điều chỉnh Quy hoạch điện VIII, Quảng Trị có 30 dự án với tổng công suất 2.609MW đã được tích hợp vào quy hoạch.
Đến nay, UBND tỉnh đã cấp chủ trương đầu tư cho 12 dự án điện gió, tổng công suất 979MW. Ngoài ra, 14 dự án khác với tổng công suất 1.203MW đang được thẩm định chủ trương đầu tư.
Theo quy hoạch, Quảng Trị đặt mục tiêu trở thành trung tâm năng lượng sạch của khu vực miền Trung vào năm 2030.
