30/08/2025 11:33 GMT+7

Ngành điện kiến nghị gì để nhanh chóng dời các trụ điện đứng giữa đường ở các đường làm sắp xong?

Không chỉ riêng đường Chu Văn An (quận Bình Thạnh cũ), thời gian qua hàng loạt dự án mở rộng đường ở TP.HCM bị ảnh hưởng tiến độ bởi vướng việc di dời trụ điện, tái lập lưới điện.

trụ điện - Ảnh 1.

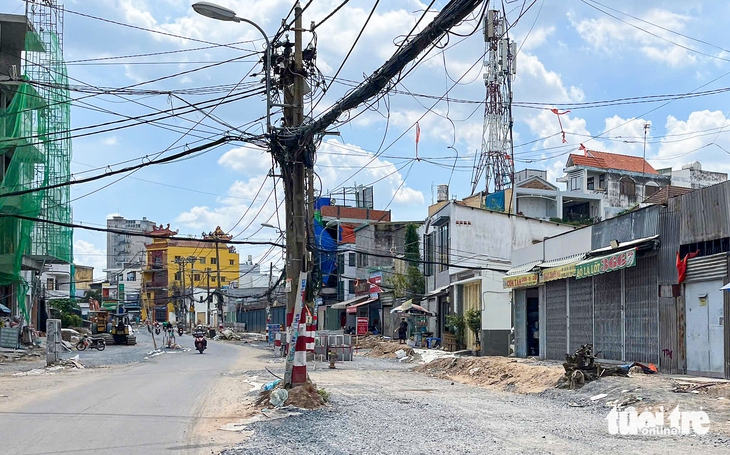

Các trụ điện chưa được di dời trên đường Chu Văn An (quận Bình Thạnh cũ, TP.HCM) - Ảnh: CHÂU TUẤN

Ngành điện cho rằng cần xem hạng mục di dời trụ điện là phần chung của dự án giao thông và bàn giao đầy đủ mặt bằng ngay từ đầu, giúp phối hợp thuận lợi để đảm bảo an toàn, tiến độ.

Hai hình thức di dời trụ điện

Tổng công ty Điện lực TP.HCM (EVNHCMC) cho biết hiện việc di dời lưới điện trong các dự án mở rộng đường thường làm hai cách.

Thứ nhất là bồi thường hiện trạng hạ tầng kỹ thuật, trong đó chủ đầu tư bồi thường cho đơn vị quản lý điện, sau đó ngành điện phải tự làm lại các thủ tục lập và phê duyệt dự án, bố trí vốn, thiết kế, đấu thầu, thi công… Việc này mất nhiều thời gian, ảnh hưởng tiến độ công trình.

Cách thứ hai là di dời, tái lập lưới điện đồng bộ cùng dự án giao thông. Khi đó hạng mục di dời điện nằm trong dự án giao thông, do ban quản lý dự án làm chủ đầu tư và ngành điện là một đơn vị phối hợp. Cách này hạn chế vướng mắc trong thỏa thuận hướng tuyến, bố trí mặt bằng, xin cấp phép thi công và đảm bảo tiến độ chung.

Tuy nhiên việc di dời lưới điện luôn phức tạp bởi hệ thống điện hiện hữu vẫn đang vận hành, cung cấp điện liên tục cho đời sống của người dân nên không thể gián đoạn. Trước khi thu hồi lưới điện và trụ hiện hữu, toàn bộ tuyến lưới điện mới phải được hoàn chỉnh và đóng điện vận hành thay thế.

Thực tế nhiều dự án gặp khó do mặt bằng chậm bàn giao, thiếu chỗ trồng trụ mới hoặc chưa được người dân đồng thuận, khiến việc tái bố trí lưới điện kéo dài.

Một số công trình chưa hoàn thiện, chưa nghiệm thu nhưng vì nhu cầu giao thông cấp bách nên đã cho lưu thông tạm, dẫn đến cảnh trụ điện vẫn nằm chơ vơ giữa đường, vừa phản cảm vừa tiềm ẩn nguy cơ mất an toàn cho người đi đường.

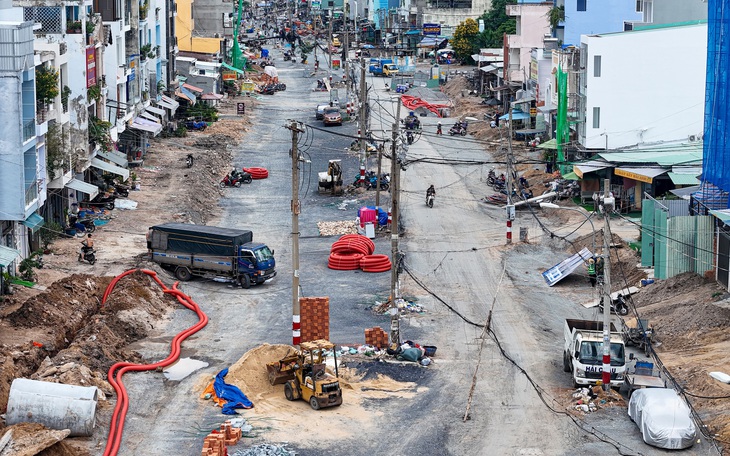

Ngành điện kiến nghị gì để nhanh chóng dời các trụ điện đứng giữa đường ở các đường làm sắp xong? - Ảnh 2.

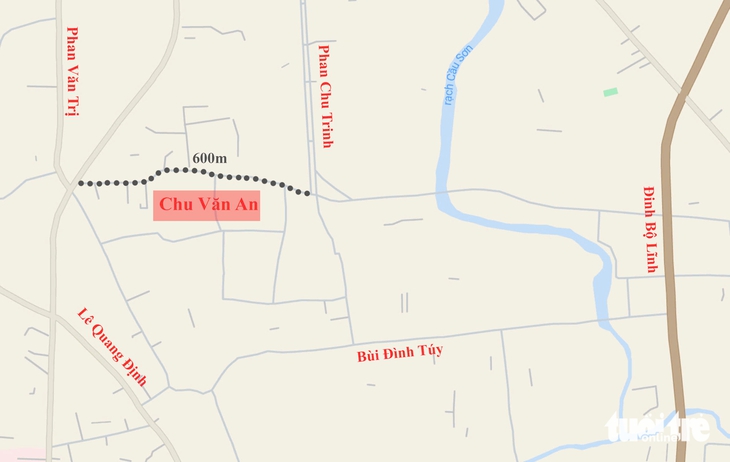

Vị trí dự án mở rộng đường Chu Văn An, quận Bình Thạnh - Ảnh: CHÂU TUẤN

Ngành điện kiến nghị phối hợp đồng bộ

EVNHCMC khẳng định những năm qua ngành điện đã tích cực phối hợp di dời lưới điện ở nhiều dự án của thành phố. Từ thực tế, ngành điện kiến nghị nên ưu tiên cách di dời, tái lập lưới điện đồng bộ với dự án giao thông.

Bên cạnh đó, chủ đầu tư cần bàn giao đủ mặt bằng để điện lực làm thông suốt, nhanh chóng hoàn thiện lưới mới và sớm thu hồi lưới cũ. Ngành điện cũng đề nghị các chủ đầu tư thường xuyên phối hợp với chính quyền địa phương, tổ chức tham vấn, tuyên truyền để tạo sự đồng thuận từ người dân về vị trí trồng trụ và kế hoạch di dời.

Đồng thời cần phối hợp chặt chẽ với các đơn vị hạ tầng kỹ thuật khác như chiếu sáng, viễn thông, truyền hình cáp… để đẩy nhanh tiến độ chỉnh trang, tránh tình trạng điện hoàn tất nhưng vướng hạ tầng khác chưa di dời.

Với những công trình giao thông chưa hoàn tất nhưng đã cho đi lại tạm thời, EVNHCMC kiến nghị chủ đầu tư phải đặt rào chắn, biển cảnh báo, sơn phản quang quanh các trụ điện để cảnh báo, đảm bảo an toàn giao thông cho người dân.

Người dân lo ngại trụ điện đứng giữa đường Chu Văn An

Trước đó Tuổi Trẻ Online có bài viết về dự án mở rộng đường Chu Văn An dự kiến hoàn thành vào tháng 11-2025, tuy nhiên nhiều trụ điện vẫn còn giữa đường, dù nhà dân đã lùi sâu vào khoảng 10m để nhường mặt bằng.

Tổng công ty Điện lực TP.HCM cho biết điện lực phải duy trì lưới cũ để đảm bảo cấp điện cho khách hàng và người dân. Khi Ban Quản lý dự án đầu tư xây dựng khu vực quận Bình Thạnh (phối hợp cùng điện lực Gia Định) di dời trụ điện hiện hữu, ngành điện sẽ phối hợp đấu nối, chuyển tải sang lưới mới và cắt điện lưới cũ.

Hiện điện lực đã đề nghị chủ đầu tư phối hợp chặt chẽ, đồng thời sơn phản quang, rào chắn tạm thời để cảnh báo, đảm bảo an toàn giao thông trong thời gian chờ di dời.

Ngành điện kiến nghị gì để đẩy nhanh di dời trụ điện trong các dự án mở rộng đường? - Ảnh 3.Trụ điện chưa kịp di dời cản trở dự án giao thông ở TP.HCM

Một số dự án giao thông ở TP.HCM như mở rộng đường Tân Kỳ Tân Quý, Dương Quảng Hàm, xây cầu Bà Hòm bị vướng lưới điện (dây và cột điện), làm ảnh hưởng đến tiến độ và nguy hiểm đến người đi đường.

Trở thành người đầu tiên tặng sao cho bài viết 0 0 0
Bình luận (0)
thông tin tài khoản
Được quan tâm nhất Mới nhất Tặng sao cho thành viên

    Tuổi Trẻ Online Newsletters

    Đăng ký ngay để nhận gói tin tức mới

    Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất
