Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu

Năm 2025, công tác đầu tư xây dựng hạ tầng lưới điện tại các tỉnh phía Nam của Tổng công ty Điện lực miền Nam (EVNSPC) đã hoàn thành vượt chỉ tiêu

Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu - Ảnh 1.

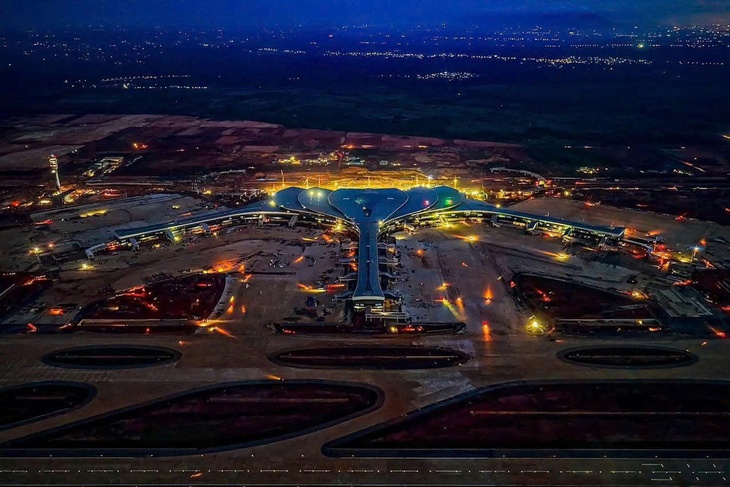

Công trình Trạm biến áp 110kV sân bay Long Thành và đường dây đấu nối vừa được khánh thành trong tháng 12-2025 - đánh dấu bước hoàn thiện quan trọng về hạ tầng điện phục vụ Cảng hàng không Quốc tế Long Thành - Ảnh: EVNSPC

Vượt kế hoạch khởi công, đóng điện các công trình

Năm 2025, tổng công ty đã khởi công 1 công trình 220kV và 69 công trình 110kV, đạt 102,9% kế hoạch EVN giao; đóng điện 88 công trình 110kV, đạt 102,3% kế hoạch EVN giao; hoàn thành 623 công trình lưới điện trung, hạ thế.

EVNSPC - Ảnh 2.

Tổng giám đốc EVNSPC Nguyễn Phước Đức (đứng giữa) và Thành viên HĐTV Lê Xuân Hải (thứ 2 từ trái sang) đôn đốc các dự án trên địa bàn tỉnh Vĩnh Long- Ảnh: EVNSPC

Tổng đầu tư hoàn thành 16.786 tỷ đồng, đạt 101,6% kế hoạch EVN giao; trong đó, giá trị đầu tư thuần đạt 14.329/14.057 tỷ đồng, tương ứng 102% kế hoạch.

Đặc biệt, trong tháng 12-22025, tổng công ty đã khánh thành 3 công trình: Trạm biến áp 110kV sân bay Long Thành (tỉnh Đồng Nai), Trạm biến áp 110kV Tầm Vu 2 (tỉnh Tây Ninh) và Trạm 110kV Thới Bình (tỉnh Cà Mau); khởi công 2 công trình: Trạm biến áp 220kV Phú Quốc và công trình Trạm biến áp 110kV Lại Sơn (tỉnh An Giang).

Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu - Ảnh 3.

Các công trình chạy đua, kịp hoàn thành đóng điện trước thềm năm 2026 - Ảnh: EVNSPC

Trước đó, trong 4 tháng đầu năm, tổng công ty đã kịp đóng điện, hoàn thành 50 công trình lưới điện 110kV, lập thành tích thiết thực chào mừng 50 năm Giải phóng miền Nam, thống nhất Đất nước và 50 năm xây dựng và phát triển EVNSPC (30/4/1975-30/4/2025).

Đoàn kết - đổi mới: Chìa khóa của thành công

Thay cho cách làm "nước rút cuối năm", tổng công ty đã chủ động đẩy nhanh tiến độ ngay từ những tháng đầu năm, tận dụng tối đa "thời gian vàng" của mùa khô miền Nam.

Công tác đầu tư xây dựng được chuẩn bị kỹ lưỡng và phân công trách nhiệm cụ thể tới từng thành viên trong Hội đồng thành viên, Ban Điều hành theo từng khu vực, địa bàn.

Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu - Ảnh 4.

Phó tổng giám đốc EVNSPC Đoàn Đức Hưng (đầu tiên bên trái) thường xuyên có mặt cả ngày lẫn đêm trên công trường các dự án điện- Ảnh: EVNSPC

Lãnh đạo tổng công ty thường xuyên có mặt tại công trường, kịp thời tháo gỡ từng vướng mắc, xử lý từng khó khăn phát sinh. Cách làm được quán triệt rõ ràng: Rõ người, rõ việc, rõ trách nhiệm, bám sát thực tiễn và không để chậm trễ kéo dài.

Kỷ luật tiến độ được siết chặt bằng các cuộc họp giao ban định kỳ hằng tháng, từng công trình được "soi" đến từng ngày, từng tuần, hàng hạng mục công việc cụ thể.

Trên cơ sở đó, các mốc tiến độ chi tiết được ban hành cho tháng tiếp theo. Nhịp độ làm việc khẩn trương, quyết liệt lan tỏa mạnh mẽ - từ điều hành trực tiếp đến làm việc từ xa, từ bàn giấy đến hiện trường thi công.

Nhiều công trình tổ chức thi công ba ca, bốn kíp, làm việc xuyên đêm, xuyên ngày nghỉ, ngày lễ, thậm chí duy trì thi công trong các dịp lễ, Tết.

Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu - Ảnh 5.

Phó tổng giám đốc EVNSPC Đào Hòa Bình (giữa) động viên lực lượng công nhân tham gia “tiếp sức” để kịp tiến độ của các dự án điện - Ảnh: EVNSPC

Để các dự án về đích đúng hẹn, tổng công ty cũng đẩy mạnh phối hợp với chính quyền địa phương, tranh thủ sự đồng thuận của người dân - yếu tố then chốt trong tháo gỡ các điểm nghẽn về mặt bằng, thủ tục.

Cùng với đó là sự đồng hành chặt chẽ của Trung tâm Điều độ hệ thống điện miền Nam (SSO) trong công tác đóng điện các công trình.

Đặc biệt, trong những ngày cao điểm cuối tháng 12-2025, khi nguy cơ chậm tiến độ hiện hữu ở một số dự án trọng điểm, EVNSPC đã có quyết định kịp thời và mạnh mẽ: điều động hàng trăm cán bộ kỹ thuật giàu kinh nghiệm từ các ban chuyên môn, đơn vị thành viên; đồng thời huy động thêm nguồn lực từ các nhà thầu có năng lực để tăng cường cho công trường.

Đầu tư xây dựng lưới điện năm 2025: EVNSPC về đích vượt chỉ tiêu - Ảnh 6.

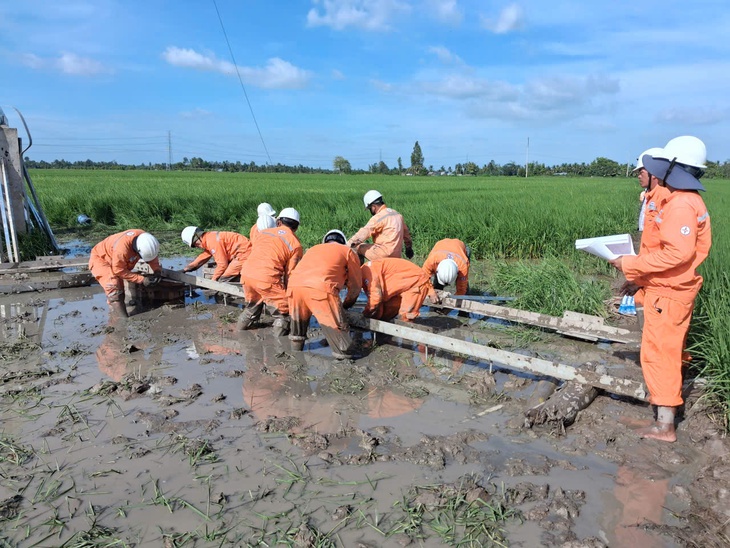

Lực lượng công nhân EVNSPC được điều động chi viện cho các công trình đầu tư xây dựng vào những ngày cuối năm 2025 - Ảnh: EVNSPC

Mục tiêu được đặt ra rõ ràng: Đóng điện các công trình ngay trong năm 2025, không để tiến độ kéo dài, tránh lãng phí nguồn lực và ảnh hưởng đến hiệu quả đầu tư.

Năm 2026 - Chủ động đi trước, đón đầu phát triển

Bước sang năm 2026, EVNSPC tiếp tục khẳng định tư duy chủ động, đi trước một bước, đặc biệt trong công tác đầu tư xây dựng.

Theo kế hoạch, tổng công ty phấn đấu khởi công 77 công trình, đóng điện 83 công trình, với tổng vốn đầu tư khoảng 17.260 tỷ đồng, nhằm đi trước.

Đặc biệt, trên cơ sở kế hoạch EVN giao, EVNSPC chủ động xây dựng mục tiêu điều hành nội bộ với yêu cầu cao hơn, phấn đấu đến ngày 30-4-2026 đóng điện 51 công trình, thiết thực chào mừng 51 năm xây dựng và phát triển tổng công ty.

Trở thành người đầu tiên tặng sao cho bài viết 0 0 0
Bình luận (0)
thông tin tài khoản
Được quan tâm nhất Mới nhất Tặng sao cho thành viên

    Tuổi Trẻ Online Newsletters

    Đăng ký ngay để nhận gói tin tức mới

    Tuổi Trẻ Online sẽ gởi đến bạn những tin tức nổi bật nhất
