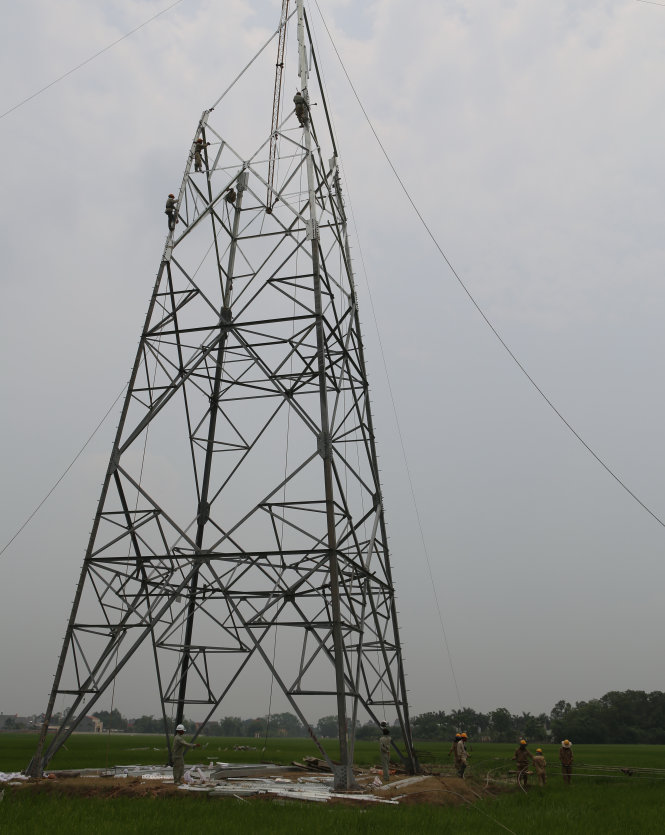

Thi công phần ngọn vị trí cột 200 bị gãy |
EVNNPT cho biết sau sự cố, EVNNPT đã yêu cầu các đơn vị làm việc 3 ca liên tục (24/24 giờ) kể cả các ngày nghỉ cuối tuần và ngày lễ để nhanh chóng đưa đường dây trở lại vận hành. Kết quả, sau 2 tuần sự cố đã được khắc phục.
Về thiệt hại, EVNNPT cho biết để khắc phục sự cố, đơn vị thi công đã phải đào đúc mới 01 móng cột và dựng 01 cột mới cách vị trí cột số 199 bị đổ 12,46 m, lắp dựng bổ sung phần ngọn cột vị trí 200 bị gục xà. Đồng thời, nhân công đã phải kéo lại dây dẫn, dây chống sét,… cho toàn bộ khoảng néo 197 - 204.
Tuy nhiên, EVNNPT khẳng định do công trình đường dây 500 kV Quảng Ninh - Hiệp Hòa hiện đang trong thời gian bảo hành, nên toàn bộ chi phí khắc phục sự cố được bảo hành theo quy định. Tổng chi phí khắc phục sự cố là 6 tỷ đồng.
Về nguyên nhân sự cố có nhiều nghi ngờ từ dư luận, EVNNPT cho biết hiện Bộ Công Thương đang chỉ đạo các cơ quan chức năng xác định nguyên nhân.
