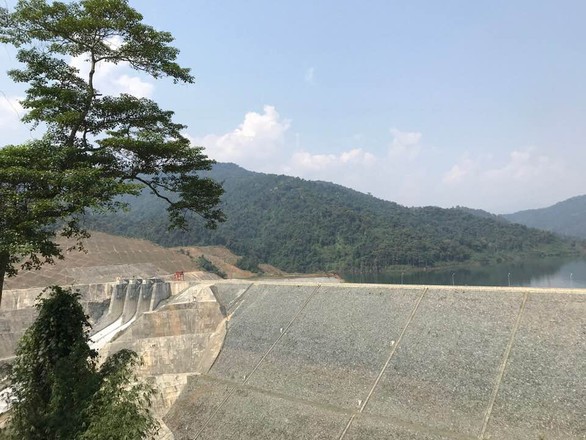

Hồ chứa thủy điện Sông Bung 2 - Ảnh: Chủ đầu tư cung cấp
Ngày 21-11, Tổng công ty phát điện 2 - chủ đầu tư dự án án thủy điện này đã có thông cáo báo chí về việc tích nước hồ chứa.
Theo đơn vị này, dự án thủy điện Sông Bung 2 nằm trên sông Bung, huyện Nam Giang và Tây Giang (Quảng Nam).
Dự án công trình cấp II, có công suất lắp máy 100MW, điện lượng bình quân năm 425,77 triệu kWh, dung tích hồ chứa 94,3 triệu m3.
Công trình được khởi công vào tháng 11-2010, ngăn sông chặn dòng vào tháng 12-2012.
Hồ chứa đã được tích nước lần đầu vào tháng 9-2016, tuy nhiên đến ngày 13-9-2016 đã xảy ra sự cố bục cửa van số 2, gây vỡ hầm dẫn dòng, dẫn đến việc tích nước hồ chứa không thành công.

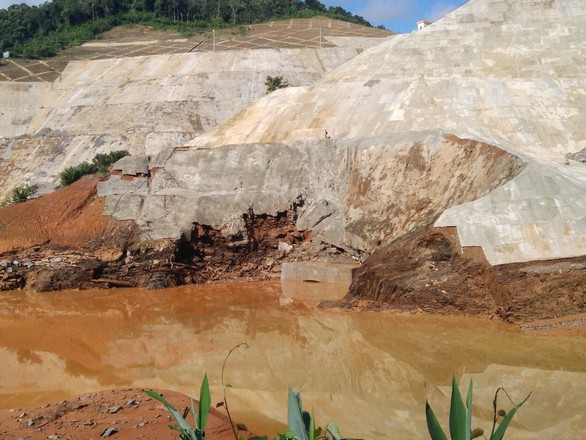

Bục cửa van hầm dẫn dòng năm 2016 - Ảnh: LÊ TRUNG
Đến nay, công tác khắc phục sự cố hầm dẫn dòng đã hoàn thành, các cấp thẩm quyền đã tiến hành kiểm tra nghiệm thu chất lượng công trình, kiểm tra hoàn thành chuẩn bị vận hành hồ chứa theo quy định.
Theo đó thực hiện văn bản của UBND tỉnh Quảng Nam về việc tích nước trở lại hồ chứa thủy điện Sông Bung 2 đến mực nước dâng bình thường, Tổng công ty Phát điện 2 đã chỉ đạo các đơn vị thông báo đến người dân vùng hạ du về việc tích nước trở lại hồ chứa, tổ chức thực hiện thành công việc tích nước hồ chứa lúc 12h35 ngày 19-11-2018.
Cũng theo đơn vị này, năm 2018 là năm hạn đặc biệt ở khu vực miền Trung, lưu lượng nước về hồ thấp hơn trung bình nhiều năm (hiện tại khoảng từ 5 đến 8m3/s).
Tại thời điểm tích nước, mực nước hồ đang thấp hơn ngưỡng tràn 2m, vì vậy phải mất nhiều ngày nữa mực nước hồ mới đạt đến ngưỡng tràn.
