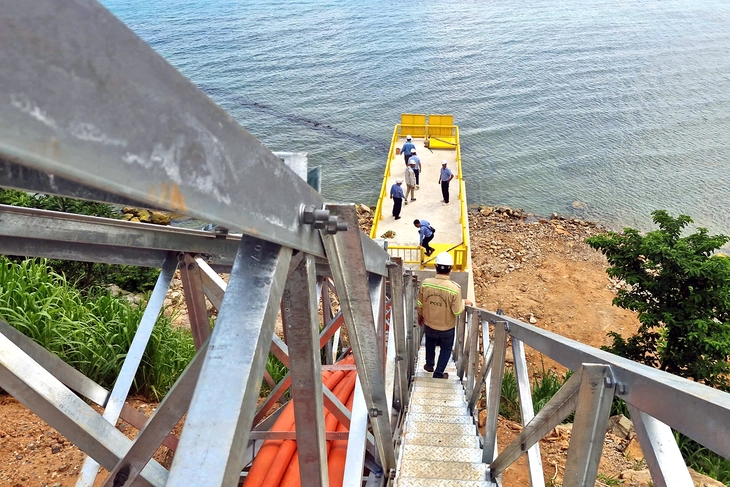

Điểm tiếp nhận điện từ cáp ngầm tới đặc khu Côn Đảo - Ảnh: A.B.
Ngày 22-8, UBND đặc khu Côn Đảo (TP.HCM) ra thông báo gửi Ban Quản lý dự án điện 3 cùng các cơ quan, đơn vị về việc đóng điện thử nghiệm đường dây 100kV cấp điện từ lưới điện quốc gia cho đặc khu này.
Theo UBND đặc khu Côn Đảo, hiện nay các đơn vị thi công trên công trường dự án cấp điện từ lưới điện quốc gia đang hoàn thành các hạng mục cuối cùng để đóng điện thử nghiệm.
Điểm đầu tại ngăn lộ mở rộng 110kV (thuộc trạm biến áp 220kV Vĩnh Châu), điểm nhận điện là trạm biến áp 110kV Côn Đảo.
Các hạng mục được thử nghiệm bao gồm: đường dây 110kV từ trạm biến áp 220kV Vĩnh Châu đến điểm đầu TBA 110kV Côn Đảo; hệ thống cáp ngầm xuyên biển; đường dây trên không tại một số vị trí như Tây Bắc - Nhà máy lọc nước Suối Ớt, khu vực Trường Huỳnh Thúc Kháng, tuyến đường Võ Văn Mịch, trạm y tế, chợ Côn Đảo.
Thời gian đóng điện thử nghiệm từ 17h ngày 22-8.
Để đảm bảo an toàn trong quá trình đóng điện thử nghiệm, UBND đặc khu Côn Đảo đề nghị các cơ quan, đơn vị và người dân phối hợp, tạo điều kiện thuận lợi cho đơn vị thi công.
Đặc biệt nghiêm cấm hành vi vi phạm hành lang an toàn lưới điện cao áp, đảm bảo tuyệt đối an toàn trong suốt quá trình đóng điện thử nghiệm.
UBND đặc khu đề nghị Ban Quản lý dự án điện 3 thực hiện đầy đủ các biện pháp an toàn. Kịp thời báo cáo chính quyền địa phương phối hợp xử lý nếu có vấn đề phát sinh.
Côn Đảo là địa phương có vị trí chiến lược về quốc phòng, an ninh và chủ quyền biển đảo, đồng thời là một điểm đến du lịch quan trọng.
Tuy nhiên hệ thống điện của Côn Đảo chủ yếu dựa vào nguồn diesel với công suất hạn chế (11,8MW), chưa đáp ứng nhu cầu phát triển kinh tế - xã hội. Do đó, đầu tư xây dựng hạ tầng cung cấp điện từ lưới điện quốc gia cho Côn Ðảo là rất cấp thiết.
Việc đóng điện thử nghiệm không chỉ đánh dấu bước tiến mới trong quá trình đưa điện lưới quốc gia ra Côn Đảo mà còn thúc đẩy phát triển kinh tế - xã hội, đặc biệt là các lĩnh vực du lịch, dịch vụ và đời sống người dân trên đảo.
Gần 5.000 tỉ đồng kéo điện lưới quốc gia ra Côn Đảo
Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo được khởi công vào tháng 3-2025 do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban Quản lý dự án điện 3 triển khai thực hiện.
Dự án có chiều dài 103,7km, quy mô cấp điện áp 110kV với tổng mức đầu tư 4.923 tỉ đồng (vốn trung ương hơn 2.500 tỉ đồng).
Trong đó 17,5km đường dây trên không qua địa phận tỉnh Sóc Trăng (nay là TP Cần Thơ), 77,7km cáp ngầm xuyên biển kết nối từ đất liền ra đảo, 8,5km cáp ngầm trên Côn Đảo.
Dự án còn có các hạng mục mở rộng trạm biến áp 220kV Vĩnh Châu (TP Cần Thơ), xây mới trạm 110/22kV GIS tại đặc khu Côn Đảo.
Theo dự kiến, khi hoàn thành dự án sẽ cấp điện cho Côn Đảo với tổng công suất khoảng 29MW vào năm 2026, 55MW vào năm 2030 và 90MW vào năm 2035.
