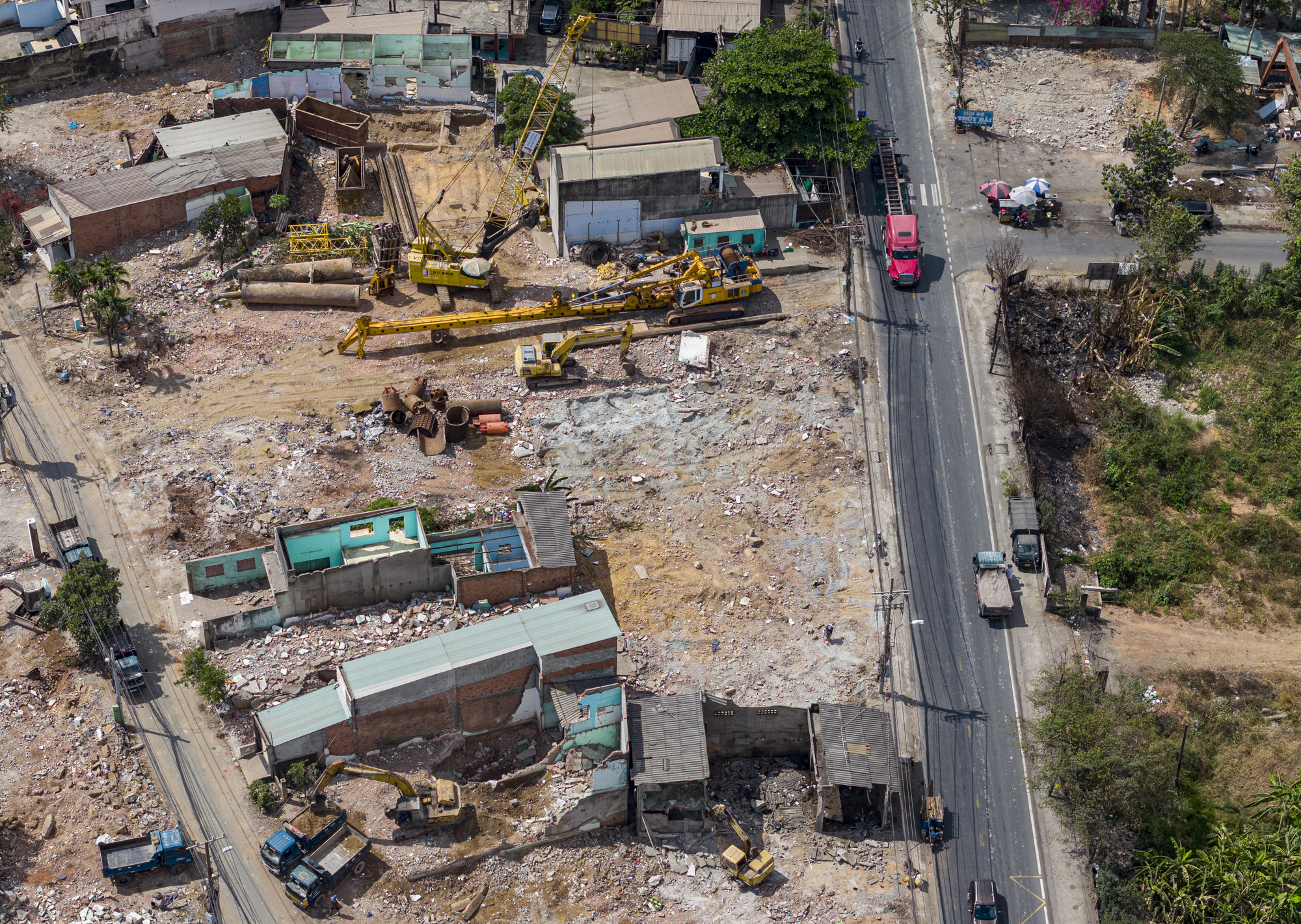

Thông tin về tình hình triển khai dự án vành đai 3 TP.HCM đoạn qua địa bàn TP vừa được Sở Giao thông vận tải TP.HCM báo cáo Bộ Giao thông vận tải để chuẩn bị cho cuộc họp của Ban Chỉ đạo nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành giao thông vận tải.
Đường vành đai 3 TP.HCM đoạn qua địa bàn TP dài 47km gồm 10 gói thầu xây lắp chính. Trong đó, 4 gói thầu XL3, XL6, XL8, XL9) hiện đang thi công hạng mục cầu, hầm trên tuyến, thi công nền đường... Hiện khối lượng thi công đạt khoảng 12%.
6 gói thầu xây lắp chính còn lại (XL1, XL2, XL4, XL5, XL7, XL10) đã triển khai thi công cuối tháng 1-2024. Hiện các nhà thầu đang tích cực huy động nhân sự, thiết bị để triển khai các hạng mục như thi công thử cọc khoan nhồi, cọc xi măng đất (CDM)...
Về đảm bảo nguồn vật liệu cho vành đai 3 TP.HCM, Ban Quản lý dự án đầu tư xây dựng các công trình giao thông TP.HCM đã làm việc với sở tài nguyên và môi trường các tỉnh: Vĩnh Long, Bến Tre và Tiền Giang để thống nhất danh sách, kế hoạch triển khai khảo sát, lấy mẫu thí nghiệm, đánh giá chất lượng các mỏ cát.
Danh sách dự kiến khảo sát gồm 52 mỏ. Trong đó, tại tỉnh Vĩnh Long 28 mỏ, tỉnh Tiền Giang 20 mỏ và 4 mỏ ở tỉnh Bến Tre.
Hiện đã có kết quả khảo sát 44 mỏ, trong đó 28 mỏ đạt chất lượng với tổng trữ lượng khoảng 37 triệu m³. Ngày 8-5-2024, UBND TP.HCM đã có công văn báo cáo tổ công tác liên ngành (do Bộ Tài nguyên và Môi trường thành lập) về tình hình mỏ vật liệu cát đắp nền đường phục vụ dự án vành đai 3 TP.HCM.
Theo Sở Giao thông vận tải TP.HCM, thời gian qua, các nhà thầu thi công dự án vành đai 3 TP.HCM đã rất nỗ lực để tìm kiếm các nguồn vật liệu cát đắp nền đường. Tuy nhiên khối lượng cát huy động về công trường chưa đáp ứng nhu cầu.
Ban Quản lý dự án đầu tư xây dựng các công trình giao thông TP.HCM đang tiếp tục đôn đốc các nhà thầu tập trung, khẩn trương tìm kiếm thêm các nguồn cát san lấp để đưa về công trường phục vụ thi công trong tháng 5, tháng 6-2024 và các giai đoạn tiếp theo...
TP.HCM đề nghị UBND các tỉnh Tiền Giang, Vĩnh Long, Bến Tre, Đồng Tháp, An Giang tham mưu tỉnh ủy có chủ trương hỗ trợ, chia sẻ nguồn vật liệu cát đắp nền đường từ các mỏ cát để cung cấp cho dự án đường vành đai 3 TP.HCM.
Đồng thời, đề nghị UBND các tỉnh đẩy nhanh tiến độ các thủ tục gia hạn, cấp phép khai thác và thực hiện các cơ chế đặc thù để kịp thời cung cấp vật liệu cho dự án vành đai 3 TP.HCM vào tháng 5-2024...
