Thủ tướng Phạm Minh Chính trực tiếp thị sát dự án Bệnh viện Ung bướu Cần Thơ trong chuyến công tác giữa tháng 10-2025 và đã nhiều lần chỉ đạo tháo gỡ, tái khởi động dự án này - Ảnh: TRUNG PHẠM
Thanh tra Chính phủ vừa ban hành kết luận thanh tra về các dự án có khó khăn, vướng mắc tại TP Cần Thơ.
Đối với dự án Bệnh viện Ung bướu Cần Thơ, Thanh tra Chính phủ kết luận sau khi được phê duyệt danh mục đầu tư, dù gặp một số khó khăn, vướng mắc khách quan, ràng buộc từ phía nhà tài trợ (tỉ lệ 50% hàng hóa có xuất xứ Hungary, tổng thầu EPC do phía Hungary chỉ định, yêu cầu có hợp đồng thương mại trước khi hiệp định vay có hiệu lực) và dịch COVID-19, nhưng UBND TP Cần Thơ và Sở Y tế TP Cần Thơ đã nỗ lực, tích cực triển khai thực hiện, việc thực hiệc cơ bản theo quy định của pháp luật Việt Nam và quy định của nhà tài trợ.
Tuy nhiên trong quá trình tổ chức triển khai thực hiện dự án, UBND TP Cần Thơ, Sở Y tế Cần Thơ, liên danh nhà thầu và các đơn vị tư vấn còn có khuyết điểm, vi phạm, dẫn đến dự án chậm tiến độ, tiềm ẩn nguy cơ gây lãng phí nguồn vốn vay và ngân sách địa phương (khoảng 300 tỉ đồng giá trị đã thực hiện).
Cụ thể, UBND TP Cần Thơ phê duyệt dự án chưa căn cứ theo ý kiến góp ý của Bộ Y tế; phê duyệt dự án trước khi có đánh giá tác động môi trường; quyết định điều chỉnh thời gian thực hiện dự án chưa phù hợp; điều chỉnh quy mô dự án chưa có ý kiến thẩm định của cơ quan chuyên môn; nhiều lần thay đổi, giao chủ đầu tư dự án…
Đối với Sở Y tế Cần Thơ: lựa chọn nhà thầu và ký hợp đồng gói thầu đầu tư xây dựng mới bệnh viện cung cấp, lắp đặt hệ thống trang thiêt bị xây lắp và mua sắm trang thiết bị y tế, nội thất văn phòng (EPC) có nhiều khuyết điểm, nhiều nội dung không đúng quy định như kế hoạch lựa chọn nhà thầu không nêu rõ phương thức lựa chọn nhà thầu.
Công tác đánh giá hồ sơ đề xuất không chính xác, một số nội dung đánh giá không căn cứ theo tiêu chuẩn đánh giá tại hồ sơ yêu cầu đã được phê duyệt; một số đề xuất của nhà thầu chưa đáp ứng nhưng tổ chuyên gia đấu thầu vẫn đánh giá là đạt mà không yêu cầu nhà thầu làm rõ.
Một số nội dung trong hợp đồng ký kết không phù hợp, còn sơ sài. Lựa chọn nhà thầu tư vấn quản lý dự án nội dung không đúng quy định.
Đặc biệt, chậm hoàn thành dự án, dẫn đến phát sinh tăng tổng mức đầu tư do chênh lệch tỉ giá đồng euro khoảng 212 tỉ đồng; phân bổ, bố trí vốn, tạm ứng, thu hồi tạm ứng còn chậm; quản lý dự án còn nhiều hạn chế, yếu kém…
Thanh tra Chính phủ kiến nghị Thủ tướng Chính phủ chỉ đạo tổ chức kiểm điểm trách nhiệm với lãnh đạo UBND thành phố Cần Thơ có liên quan đến những tồn tại, khuyết điểm được nêu trong kết luận.
Đặc biệt, kiến nghị chỉ đạo UBND TP cần Thơ và các bộ, ngành liên quan khẩn trương thực hiện kết luận của Thủ tướng tại thông báo của Văn phòng Chính phủ vào tháng 7-2025 với nội dung: "Khẩn trương triển khai phương án đầu tư xây dựng để đưa bệnh viện vào vận hành năm 2026 (kết thúc dự án đầu tư theo hình thức ODA, chuyển sang thực hiện đầu tư bằng nguồn vốn trong nước). Bộ Tài chính cân đối, bố trí ngân sách trung ương, UBND TP Cần Thơ bố trí ngân sách địa phương để thực hiện".
Đồng thời kiến nghị Chủ tịch UBND TP Cần Thơ tổ chức kiểm điểm, xác định rõ tính chất, mức độ, hậu quả để xử lý theo quy định của pháp luật đối với Giám đốc Sở Y tế Cần Thơ và các đơn vị chức năng thuộc thẩm quyền quản lý có liên quan đến những tồn tại, khuyết điểm được chỉ ra trong kết luận.

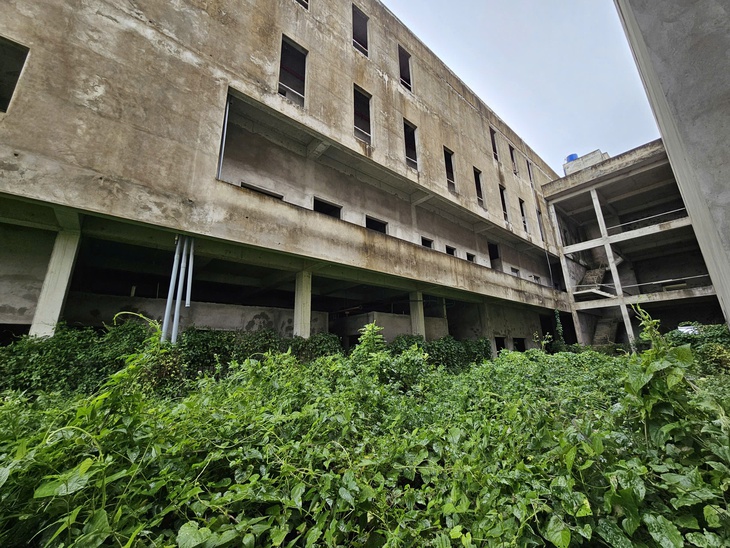

Ngưng thi công từ giữa năm 2022 đến nay nhưng dự án Bệnh viện Ung bướu Cần Thơ chưa được khởi động lại, trong khi Bệnh viện Ung bướu hiện hữu đang quá tải trầm trọng - Ảnh: CHÍ QUỐC
Dự án Bệnh viện Ung bướu Cần Thơ quy mô 500 giường được phê duyệt năm 2017 với tổng vốn đầu tư hơn 1.700 tỉ đồng (thực hiện bằng vốn vay ODA của Chính phủ Hungary và vốn đối ứng ngân sách), dừng thực hiện từ tháng 7-2022 do hiệp định vay hết hiệu lực, không được gia hạn.
Tại thời điểm dừng thực hiện, tổng giá trị khối lượng gói thầu EPC các thành viên liên danh nhà thầu đã thực hiện tương đương 297,6/1.393 tỉ đồng, đạt 21,3% tổng giá trị khối lượng hợp đồng.
Trong các buổi tiếp xúc cử tri và làm việc với TP Cần Thơ, Thủ tướng Phạm Minh Chính đã chỉ đạo thanh tra dự án này để khoanh lại, sớm tái khởi động dự án trong năm 2025, hoàn thành trong năm 2026.
Tại buổi làm việc với các tỉnh Đồng bằng sông Cửu Long (trong đó có TP Cần Thơ) ngày 19-10, Thủ tướng tiếp tục có chỉ đạo về dự án này, đồng thời yêu cầu TP Cần Thơ đề xuất mua 2 máy xạ trị bằng cơ chế đặc thù phục vụ nhu cầu khám chữa bệnh cho người dân tại Bệnh viện Ung bướu hiện hữu vì bệnh viện này quá tải, thiếu máy xạ trị.
Tuy nhiên đến buổi làm việc ngày 8-11, Thủ tướng tiếp tục nhắc nhở TP Cần Thơ vì từ đó đến nay thành phố chưa đề xuất mua hai máy xạ trị này. Thủ tướng tiếp tục chỉ đạo trong tháng 11 phải mua hai máy xạ trị và làm thủ tục chuyển từ đầu tư nước ngoài sang đầu tư trong nước đối với dự án Bệnh viện Ung bướu Cần Thơ, không phải đợi đến tháng 12 mới xong.
Ngoài dự án Bệnh viện Ung bướu Cần Thơ, Thanh tra Chính phủ cũng kết luận về dự án cao tốc Châu Đốc - Cần Thơ - Sóc Trăng giai đoạn 1 gồm nhiều dự án thành phần. Trong đó, 2 dự án được thanh tra là dự án thành phần 2 (đoạn qua TP Cần Thơ cũ) và dự án thành phần 4 (đoạn qua tỉnh Sóc Trăng cũ).
Tổng mức đầu tư 2 dự án lần lượt khoảng 9.725 tỉ và 12.000 tỉ đồng. Đối với dự án thành phần 2, hồ sơ mời thầu một số gói thầu thiếu quy định về hành vi bị cấm, bảo đảm cạnh tranh và yêu cầu kỹ thuật; hợp đồng giữa chủ đầu tư và nhà thầu có cả nhà thầu phụ trái quy định. Chủ đầu tư chưa phê duyệt tiến độ chi tiết theo giai đoạn; không xử lý nhà thầu chậm tiến độ; tư vấn giám sát thiếu báo cáo định kỳ, chưa kiểm tra thường xuyên.
Đối với dự án thành phần 4, Ban Quản lý dự án 2 (thuộc tỉnh Sóc Trăng cũ) sử dụng mẫu hồ sơ yêu cầu không phù hợp quy mô gói thầu; thiếu nhiều thiết bị thi công cần thiết; tổ chuyên gia đấu thầu đánh giá hồ sơ sơ sài, sử dụng tiêu chuẩn cũ, không yêu cầu làm rõ vật liệu, nhân sự, thiết bị nhưng vẫn chấm đạt.
Tiến độ thi công rất chậm, đặc biệt ở hạng mục đắp nền đường, nguy cơ không hoàn thành đúng hạn tháng 7-2026 theo chỉ đạo của Thủ tướng Chính phủ.
