Khi miền Tây khát cát: Đã đến lúc chọn cầu cạn?

Thiếu hàng trăm triệu mét khối cát san lấp, nền đất yếu và áp lực hoàn thành hơn 700km cao tốc giai đoạn 2026-2030 đang buộc Đồng bằng sông Cửu Long phải tìm lời giải mới. Trong bối cảnh đó, phương án cầu cạn ngày càng nhận được nhiều sự đồng thuận.

Cầu cạn miền Tây 2026: Giải pháp bền vững cho nỗi khát cát san lấp - Ảnh 1.

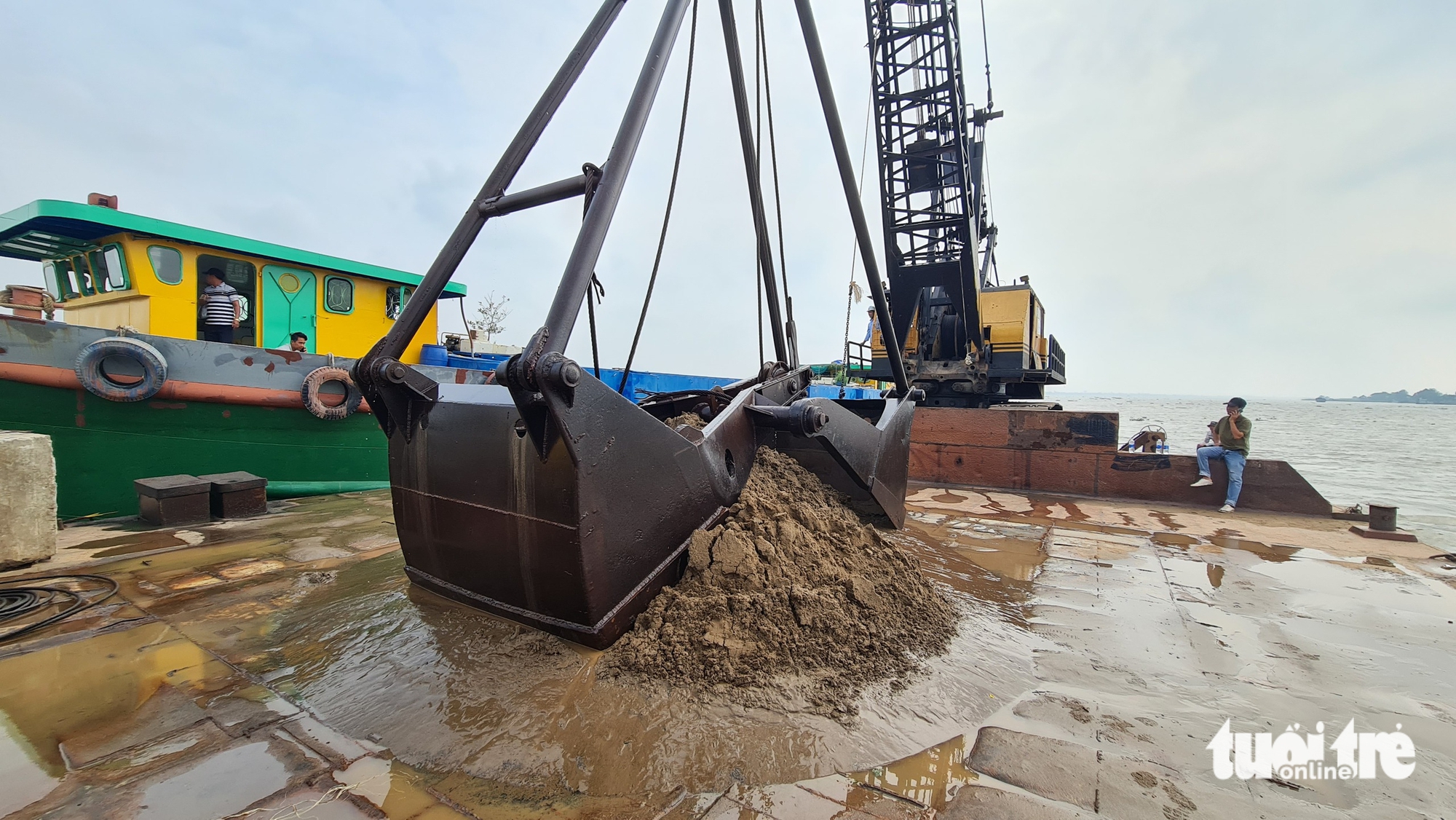

Việc khan hiếm vật liệu khiến nhiều địa phương phải mở mới, gia hạn khai thác mỏ cát, thậm chí thí điểm khai thác cát biển nhưng đi kèm đó là nỗi lo sạt lở - Ảnh: MẬU TRƯỜNG

Thiếu cát không còn là câu chuyện trước mắt

Theo Bộ Xây dựng, giai đoạn 2026-2030 vẫn còn hơn 700km cao tốc cần đầu tư, kéo theo nhu cầu khoảng 147 triệu mét khối cát san lấp cùng hàng triệu mét khối đá.

Áp lực này đã hiện hữu tại hàng loạt công trường. Riêng dự án Châu Đốc - Cần Thơ - Sóc Trăng vẫn thiếu hàng triệu mét khối cát. Từ nay đến trước tháng 8-2026, dự án cần hơn 3,4 triệu m3 cát để gia tải nền đường nhưng nguồn cung mới đáp ứng khoảng một nửa nhu cầu.

Việc khan hiếm vật liệu khiến nhiều địa phương phải mở mới, gia hạn khai thác mỏ cát, thậm chí thí điểm khai thác cát biển. Song đi cùng đó là nỗi lo sạt lở bờ sông và tác động đến môi trường.

Tại Đồng Tháp, ông Nguyễn Thành Diệu - Phó chủ tịch UBND tỉnh - cho biết địa phương đang đối mặt tình trạng thiếu cát rất nghiêm trọng. "Nhiều công trình đầu tư công gần như đứng yên vì thiếu cát, ngay cả các khu công nghiệp cũng không có nguồn san lấp", ông Diệu nói.

Ở dự án cao tốc Đức Hòa - Mỹ An đi qua Tây Ninh và Đồng Tháp, đơn vị tư vấn tính toán nếu đắp nền truyền thống sẽ cần khoảng 11,16 triệu m3 cát. Nếu chuyển sang cầu cạn, lượng cát chỉ còn khoảng 1,34 triệu m3, giảm gần 9 lần.

Không chỉ giảm nhu cầu vật liệu, phương án này còn giúp giảm diện tích giải phóng mặt bằng xuống khoảng 82-85% so với đường đắp nền, qua đó giảm áp lực tái định cư và xây dựng đường gom.

Không chỉ là bài toán chi phí

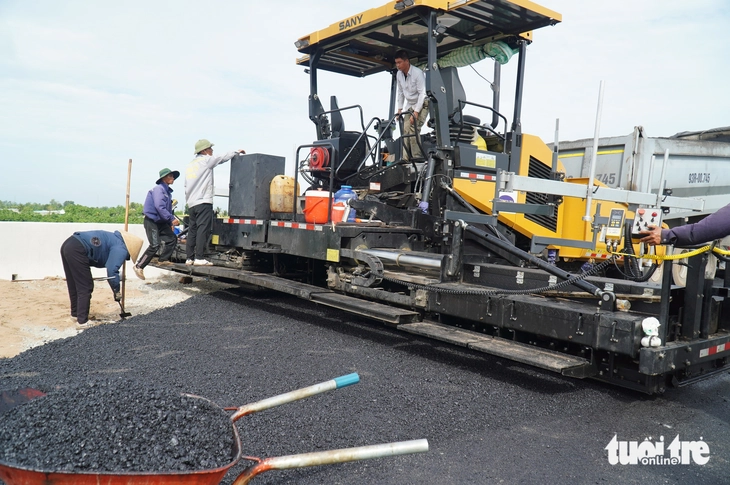

Cầu cạn miền Tây 2026: Giải pháp bền vững cho nỗi khát cát san lấp - Ảnh 2.

Giữa phương pháp làm cầu cạn và đắp nền có sự chênh lệch khá lớn về chi phí ban đầu, tuy nhiên theo các chuyên gia giao thông, trong tình thế hiện nay vẫn ưu tiên làm cao tốc bằng cầu cạn - Ảnh: MẬU TRƯỜNG

Một trong những băn khoăn lớn nhất hiện nay là suất đầu tư. Theo tính toán, chi phí xây dựng cầu cạn có thể cao hơn khoảng 1,6 - 1,7 lần so với đường đắp nền.

Tuy nhiên, ông Nguyễn Văn Thành - Giám đốc Khu Quản lý đường bộ IV (Cục Đường bộ Việt Nam) - cho rằng nếu chỉ nhìn vào vốn đầu tư ban đầu sẽ chưa phản ánh đầy đủ hiệu quả của dự án. Theo ông, cầu cạn giúp giảm nguy cơ lún, giảm chi phí sửa chữa lớn, duy trì giao thông ổn định và hạn chế những tác động môi trường phát sinh từ việc khai thác lượng cát khổng lồ.

Trước thực tế đó, Bộ Xây dựng đã kiến nghị Thủ tướng ưu tiên nghiên cứu phương án cầu cạn cho các dự án cao tốc giai đoạn 2026-2030 tại những khu vực nền đất yếu của Đồng bằng sông Cửu Long. Đề xuất áp dụng cầu cạn cho tuyến Đức Hòa - Mỹ An được xem như bước khởi đầu cho cách tiếp cận mới này.

Nếu 14km cầu cạn trên tuyến TP.HCM - Trung Lương là minh chứng của quá khứ, thì những quyết định được đưa ra hôm nay sẽ định hình diện mạo hạ tầng của miền Tây trong nhiều thập niên tới. Khi nguồn cát ngày càng khan hiếm, câu hỏi đặt ra có lẽ không còn là "có nên làm cầu cạn hay không", mà là "đoạn nào cần ưu tiên làm cầu cạn trước".

Cầu cạn miền Tây 2026: Giải pháp bền vững cho nỗi khát cát san lấp - Ảnh 3.

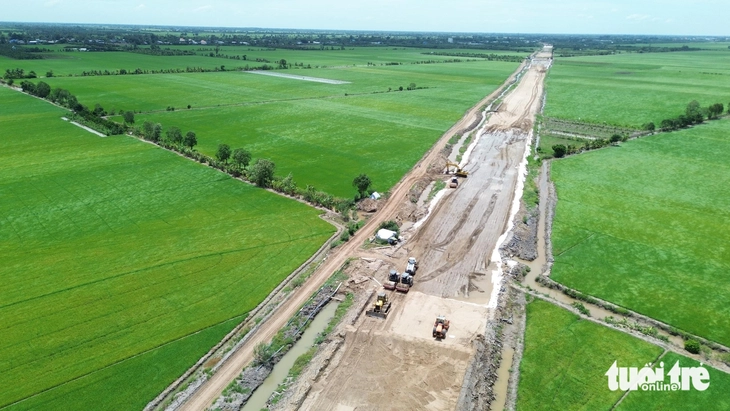

Tuyến cao tốc Mỹ An - Cao Lãnh băng ngang nhiều cánh đồng, chia cắt ruộng lúa gây khó khăn cho sản xuất của người dân - Ảnh: MẬU TRƯỜNG

Cầu cạn miền Tây 2026: Giải pháp bền vững cho nỗi khát cát san lấp - Ảnh 4.

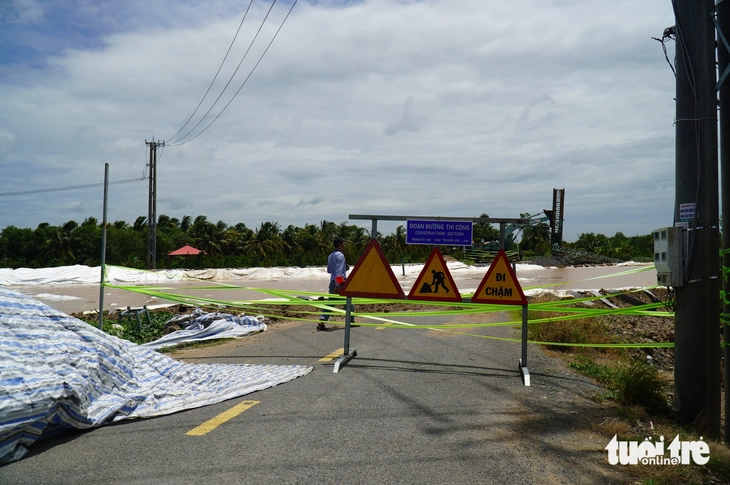

Một tuyến đường giao thông bị cắt ngang bởi tuyến cao tốc Mỹ An - Cao Lãnh - Ảnh: MẬU TRƯỜNG

Cầu cạn miền Tây 2026: Giải pháp bền vững cho nỗi khát cát san lấp - Ảnh 5.

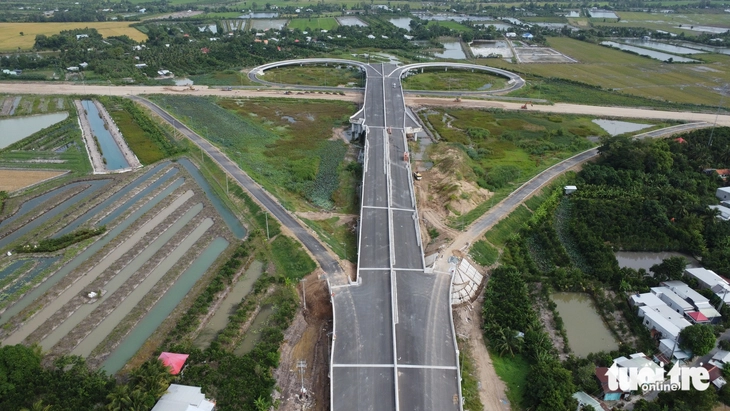

Tuy nhiên, giai đoạn 2026-2030, miền Tây vẫn còn hơn 700km cao tốc cần đầu tư, kéo theo nhu cầu khoảng 147 triệu mét khối cát san lấp cùng hàng triệu mét khối đá - Ảnh: MẬU TRƯỜNG

Tiến sĩ Trần Hữu Hiệp - chuyên gia kinh tế:

Đừng chần chừ với cầu cạn

Việc thiếu cát san lấp trong xây dựng cao tốc ở miền Tây không còn là khó khăn mang tính thời điểm, mà là bài toán mang tính cấu trúc. Yêu cầu cấp bách đặt ra là phải thay đổi tư duy làm cao tốc ở vùng này và cầu cạn cần được xem là lời giải căn cơ.

Sạt lở bờ sông, bờ biển gia tăng, nguồn vật liệu xây dựng khan hiếm, chi phí logistics tăng cao và tác động của biến đổi khí hậu ngày càng nghiêm trọng. Trong bối cảnh đó, phát triển hệ thống cầu cạn, đường trên cao cho các tuyến cao tốc mới không chỉ là một phương án kỹ thuật mà cần được xem là lựa chọn chiến lược.

Nhiều năm qua, trao đổi trên các diễn đàn, tôi luôn cho rằng Đồng bằng sông Cửu Long cần một tư duy hạ tầng khác với các vùng miền khác. Đây là vùng đất yếu, sông ngòi chằng chịt, nền địa chất phức tạp và chịu tác động trực tiếp của sụt lún. Nếu tiếp tục phụ thuộc quá lớn vào giải pháp đắp nền bằng khối lượng cát khổng lồ, chúng ta sẽ phải đối mặt với vòng luẩn quẩn thiếu vật liệu - tăng chi phí - kéo dài tiến độ - gia tăng khai thác - tăng nguy cơ sạt lở, sụt lún.

Cầu cạn có thể có suất đầu tư ban đầu cao hơn ở một số đoạn tuyến, nhưng nếu tính toán đầy đủ chi phí vòng đời dự án, chi phí bảo trì, chi phí xử lý lún, chi phí khai thác vật liệu và các tác động môi trường thì đây là phương án rất đáng cân nhắc. Quan trọng hơn, cầu cạn giúp giảm đáng kể nhu cầu cát đắp nền là nguồn tài nguyên đang ngày càng khan hiếm và khó khai thác.

Lợi ích của cầu cạn không chỉ dừng ở câu chuyện vật liệu. Kết cấu này cho phép duy trì dòng chảy tự nhiên, hạn chế chia cắt hệ thống thủy văn, tạo điều kiện cho giao thông thủy và sinh kế của người dân. Trong điều kiện Đồng bằng sông Cửu Long thường xuyên chịu ảnh hưởng của ngập lụt, nước biển dâng, cầu cạn còn góp phần nâng cao khả năng thích ứng của hạ tầng trước biến đổi khí hậu.

Từ yêu cầu phát triển vùng, cao tốc không chỉ là đường để xe chạy mà còn là "mạch máu" của nền kinh tế. Nếu vì thiếu cát mà tiến độ các dự án tiếp tục bị chậm, chi phí logistics tiếp tục ở mức cao, thu hút đầu tư của cả vùng sẽ bị ảnh hưởng. Mỗi năm chậm đưa một tuyến cao tốc vào khai thác cũng đồng nghĩa đánh mất nhiều cơ hội tăng trưởng.

Dĩ nhiên, không phải mọi đoạn tuyến đều phải làm cầu cạn. Điều cần thiết là thay đổi tư duy từ "làm khi bắt buộc" sang "phương án chính thức". Những khu vực nền đất yếu, nhu cầu cát quá lớn, nguy cơ lún cao hoặc đi qua vùng ngập sâu cần được phân tích toàn diện để lựa chọn giải pháp tối ưu thay vì chỉ so sánh chi phí đầu tư ban đầu.

Đồng bằng sông Cửu Long đang trong giai đoạn phát triển hạ tầng với quy mô lớn chưa từng có. Đây cũng là thời điểm thích hợp để chuyển từ tư duy "giải quyết trước mắt" sang "đầu tư cho tương lai". Một quyết định đúng hôm nay sẽ giúp tiết kiệm nguồn lực cho mai sau và tạo nên mạng lưới giao thông bền vững hơn.
