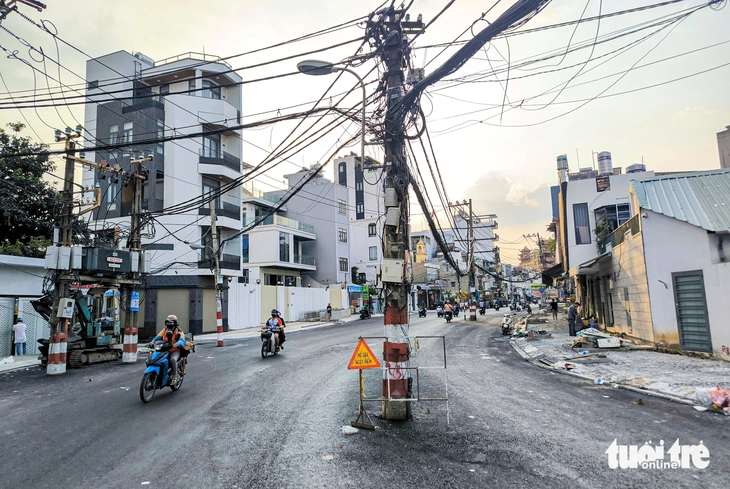

Đường Chu Văn An (quận Bình Thạnh cũ, TP.HCM) đã trải thảm nhựa nhưng trụ điện chưa di dời - Ảnh: CHÂU TUẤN
Ghi nhận của Tuổi Trẻ Online những ngày này, khu vực dự án mở rộng đường Chu Văn An (TP.HCM) từ đường Phan Chu Trinh đến ngã năm Bình Hòa dài 600m, nhiều cột điện kèm dây vẫn đứng giữa đường dù mặt đường trải nhựa cơ bản.
Người dân khu vực phản ánh tình trạng này không chỉ gây mất mỹ quan đô thị mà còn tiềm ẩn nguy cơ va chạm giao thông, đặc biệt vào buổi tối.
Ban Quản lý dự án đầu tư xây dựng khu vực quận Bình Thạnh (chủ đầu tư) cho biết đến ngày 22-12, thảm nhựa lớp 1 (đầu tiên) đã được các đơn vị thi công hoàn thiện trên toàn tuyến Chu Văn An. Kế hoạch của dự án từ trước đến nay phấn đấu thông xe trong năm 2025.
Tuy nhiên hiện việc di dời trụ điện vẫn chưa làm được vì vướng mắc về hồ sơ, thẩm quyền phê duyệt hồ sơ báo cáo nghiên cứu khả thi và liên quan đến các đơn vị, sở ngành khác nên vẫn chờ giải quyết, kiến nghị UBND TP.HCM.
Vào cuối tháng 11 vừa qua, Tổng công ty Điện lực TP.HCM (EVNHCMC) báo cáo UBND TP.HCM đã kiểm tra dự án và làm việc với các đơn vị liên quan.
Theo EVNHCMC, dự án này đã được Sở Giao thông vận tải TP.HCM (nay là Sở Xây dựng) phê duyệt quý 1-2024. Thời điểm đó việc di dời lưới điện dự kiến làm theo hình thức di dời và tái lập theo quyết định số 28 của UBND TP.HCM.
Tuy nhiên đến thời điểm khởi công ngày 11-2-2025, quyết định số 28 đã hết hiệu lực và Sở Công Thương ban hành thông báo ngừng tiếp nhận giải quyết hồ sơ thẩm định, phê duyệt hồ sơ bồi thường theo hiện trạng lưới điện và hồ sơ thẩm định, bồi thường di dời tái lập lưới điện.
Ngày 12-11-2025, EVNHCMC cùng các bên họp để trao đổi, tháo gỡ vướng mắc trong việc di dời lưới điện của dự án.

Đường đã mở rộng nhưng trụ điện chưa dời, gây mất an toàn giao thông - Ảnh: CHÂU TUẤN
Sau đó, EVNHCMC có văn bản kiến nghị UBND TP.HCM xem xét, có ý kiến hướng dẫn về trách nhiệm, thẩm quyền phê duyệt dự án di dời hạ tầng kỹ thuật điện và chỉ đạo các đơn vị liên quan. Đồng thời kiến nghị giao chủ đầu tư dự án di dời lưới điện theo hướng dẫn của UBND TP.HCM và theo kiến nghị của Sở Xây dựng.
Qua rà soát các kiến nghị, mới đây Văn phòng UBND TP.HCM đã chuyển văn bản đến Sở Xây dựng để khẩn trương xem xét xử lý theo quy định và thẩm quyền.
