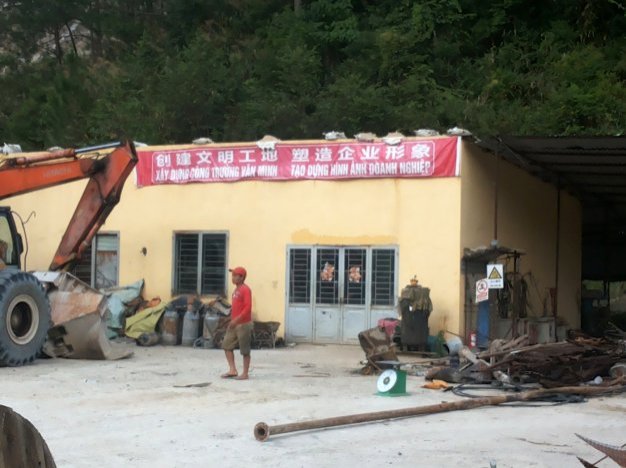

Công trường vắng lặng sau khi nhà thầu Trung Quốc rút đi - Ảnh: T.B.D. |
>> Sẽ thay thế bằng các nhà thầu có năng lực
Trường hợp dứt hợp đồng này là do liên danh nhà thầu TQ chậm tiến độ, không thực hiện đúng các cam kết theo hợp đồng ban đầu và đặt ra nhiều đòi hỏi bất hợp lý khi nhận dự án tại thủy điện Thượng Kon Tum (huyện Kon Plông, Kon Tum).
Hai nhà thầu này gồm Viện Hoa Đông tập đoàn thủy điện và Công ty TNHH Cục Đường sắt Trung Quốc.
Như Tuổi Trẻ đã thông tin, để thi công một số hạng mục phức tạp, trong đó có hầm chuyển dòng thủy điện Thượng Kon Tum, VSH đã chọn hai nhà thầu này làm đơn vị thi công với tổng giá trị gói thầu là 1.614 tỉ đồng, chỉ bằng 44% giá thầu mà đơn vị khác đưa ra.
Tuy nhiên, quá trình thi công hai nhà thầu Trung Quốc liên tục đưa ra nhiều đòi hỏi, yêu cầu bổ sung vốn với tổng giá trị lên tới 800 tỉ đồng. Không được đáp ứng, hai đơn vị này đã cho ngưng công trường, đến ngày 25-5 thì gửi thông báo ngưng hợp đồng vì lý do bất khả kháng.
Tối đa: 1500 ký tự
Hiện chưa có bình luận nào, hãy là người đầu tiên bình luận
