13/11/2025 14:53 GMT+7

Nhiều sai phạm tại 5 dự án khu đô thị, vui chơi ở Cần Thơ

Các dự án khu đô thị được chỉ định nhà đầu tư khi nhà đầu tư chưa có quyền sử dụng đất là không đúng quy định, dẫn đến không có cơ sở xác định giá trị nộp ngân sách nhà nước.

khu đô thị - Ảnh 1.

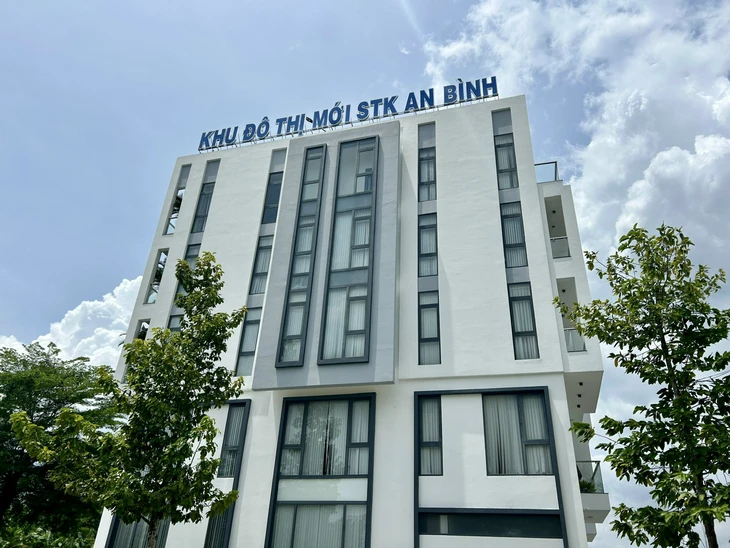

Nhiều sai phạm xảy ra tại dự án Khu đô thị mới STK An Bình, TP Cần Thơ - Ảnh: V.Đ.

Thanh tra Thành phố Cần Thơ vừa có kết luận thanh tra đối với 5 công trình, dự án có khó khăn, vướng mắc, chậm tiến độ trên địa bàn, gồm:

Khu đô thị mới phường Thường Thạnh; Khu đô thị mới Cồn Khương; Khu đô thị mới STK An Bình; Trung tâm Hội nghị quốc tế, các công trình đa chức năng và khu vui chơi giải trí phục vụ công cộng và dự án mở rộng, phát triển đô thị mới và nâng cấp chợ Thới Lai hiện hữu - giai đoạn 2.

Theo kết luận thanh tra, 5 dự án này được UBND thành phố Cần Thơ (cũ) chấp thuận chủ trương đầu tư theo hình thức chỉ định nhà đầu tư mà không thông qua đấu thầu lựa chọn theo quy định.

Thanh tra xác định việc chỉ định nhà đầu tư khi nhà đầu tư chưa có quyền sử dụng đất là không đúng quy định, dẫn đến không có cơ sở xác định giá trị nộp ngân sách nhà nước do nhà đầu tư đề xuất trong hồ sơ dự thầu.

Ngoài ra còn nhiều hạn chế, thiếu sót trong việc lập, thẩm định, phê duyệt quy hoạch chi tiết xây dựng, cũng như trong quá trình triển khai các dự án.

Cụ thể, dự án Khu đô thị mới phường Thường Thạnh được triển khai trên khu đất có chức năng quy hoạch ban đầu là đất giao thông, đất sản xuất kinh doanh, đất trồng cây lâu năm và đất có mặt nước chuyên dùng, chưa phù hợp với quy hoạch đất ở.

Dự án Khu đô thị mới Cồn Khương sử dụng đất khi chưa có quyết định giao đất, cho thuê đất.

Hay dự án Khu đô thị mới STK An Bình, thanh tra xác định chủ đầu tư chưa lập hồ sơ điều chỉnh dự án đầu tư xây dựng theo quy định, đồng thời việc xác định nghĩa vụ tài chính để khấu trừ tiền bồi thường có một trường hợp chưa tính 50% tiền sử dụng đất phải nộp, không đúng quy định của pháp luật.

5 dự án này đều chậm tiến độ, hết thời hạn thực hiện nhưng chưa hoàn thành và đưa vào sử dụng.

Chánh Thanh tra Thành phố Cần Thơ kiến nghị kiểm điểm trách nhiệm đối với các tập thể và cá nhân thuộc các sở, ngành, địa phương có liên quan. Đồng thời đề nghị thu hồi chủ trương đầu tư đối với dự án Trung tâm Hội nghị quốc tế, các công trình đa chức năng và khu vui chơi giải trí phục vụ công cộng do đã hết thời hạn đầu tư nhưng nhà đầu tư chưa triển khai xây dựng.

Các dự án còn lại sẽ được xem xét gia hạn tiếp tục thực hiện nếu đáp ứng điều kiện theo quy định, đồng thời hướng dẫn nhà đầu tư hoàn tất thủ tục pháp lý, nghĩa vụ tài chính trước khi được gia hạn.

Nhiều sai phạm tại 5 dự án khu đô thị, vui chơi ở Cần Thơ - Ảnh 2.Chuyển hồ sơ sai phạm tại khu đô thị mới An Bình cho Công an Cần Thơ

Thanh tra thành phố Cần Thơ kiến nghị kiểm điểm trách nhiệm lãnh đạo Sở Xây dựng, Sở Tài nguyên và Môi trường, quận Ninh Kiều.

Trở thành người đầu tiên tặng sao cho bài viết 0 0 0
Bình luận (0)
