Cùng lúc tại trạm biến áp 110kV Phú Quốc đã đón tín hiệu điện áp 110kV lần đầu tiên từ đất liền chuyển ra. Tổng công ty Điện lực miền Nam đang cùng các đơn vị liên quan tiến hành hiệu chỉnh toàn bộ thiết bị, đường dây công trình để đưa điện lưới quốc gia ra Phú Quốc trong dịp Tết Nguyên đán này.
Phóng to |

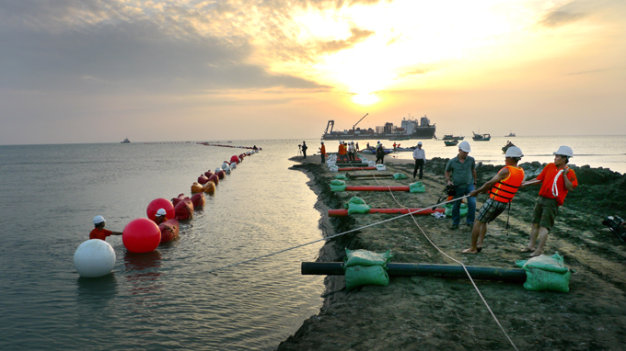

Cáp ngầm 110kV Hà Tiên - Phú Quốc treo trên phao đang được kéo từ từ vào bờ đất liền Hà Tiên (tại ấp Hòa Phầu, xã Thuận Yên) bằng máy kéo. Người nhái dưới nước và công nhân trên bờ kéo dây điều chỉnh đầu cáp đi vào bờ cho đúng hướng |
Điện là một vấn đề khó khăn của Phú Quốc. Bao nhiêu năm nay “đảo ngọc” phải xài điện chạy bằng diesel rất đắt, nên đời sống của người dân khó khăn, sản xuất gặp nhiều trở ngại. Ngay như sân bay Phú Quốc, lãnh đạo ở đây cho biết mỗi năm lỗ hàng chục tỉ đồng do... điện!
Sự khó khăn đó sắp sửa chấm dứt trong vài ngày tới. Từ nay người dân, doanh nghiệp ở Phú Quốc sẽ được sử dụng nguồn điện ổn định với giá bán điện như trong đất liền, bình quân 1.508,85 đồng/kWh, kết thúc thời kỳ sử dụng điện của Nhà máy điện diesel Phú Quốc giá bình quân 5.060 đồng/kWh (thậm chí có nơi người dân sử dụng điện mua lại từ nguồn diesel tại chỗ với giá lên đến 25.000 đồng/kWh như ở hai xã phía bắc đảo là Gành Dầu và Bãi Thơm).
Để tháo gỡ khó khăn cho Phú Quốc, dự án cáp ngầm 110kV xuyên biển Hà Tiên - Phú Quốc ra đời, với tổng vốn đầu tư 2.336 tỉ đồng.
Để làm được dự án này không phải là điều đơn giản, khi phải chôn cáp ngầm dưới đáy biển dài 57,33km. Vì vậy, việc thi công phải nhờ vào nước ngoài, và đơn vị được “chọn mặt gửi vàng” là Công ty Prysmian Powerlink SRL (Ý).
Việc lắp đặt cáp ngầm dưới đáy biển được thực hiện hoàn toàn tự động bằng tàu chuyên dùng Enterprise Cable di chuyển, điều khiển hướng theo hệ thống định vị toàn cầu GPS.
Cáp được kéo rải và chôn đồng thời dưới đáy biển thông qua các robot và hệ thống ống phun nước cao áp thổi đất cát dưới đáy biển để tạo ra mương rãnh sâu theo yêu cầu, lượng đất cát xói lở sẽ được ống phun định hướng đẩy về phía sau lấp đầy rãnh này.
Tất cả quy trình đào rãnh, thả, chôn cáp được thực hiện liên tục và đồng thời. Độ sâu chôn cáp có thể điều chỉnh bằng hai chân trượt thủy lực phía trước robot, tối đa có thể chôn sâu 3m dưới đáy biển.
Chính thức triển khai từ ngày 5-12-2013 ở phía Phú Quốc, đến ngày 22-12-2013 tàu Enterprise Cable đã vào đến Hà Tiên với tốc độ lắp đặt trung bình 3,2km/ngày, tốc độ cao nhất là 4,23km ở ngày 17-12-2013, độ sâu lắp đặt trung bình dưới đáy biển đều hơn 1,5m.
Theo kế hoạch ban đầu, dự án cáp ngầm xuyên biển Hà Tiên - Phú Quốc đóng điện vận hành vào quý 3-2014, tuy nhiên nhà thầu Prysmian Powerlink SRL đã hoàn thành công việc sớm hơn so với kế hoạch đến sáu tháng.
Chúng tôi đã may mắn bám sát công trình đầy ý nghĩa này từ ngày khởi công và ghi lại những hình ảnh thú vị của chuyện xuyên biển Hà Tiên, đưa điện ra Phú Quốc.
Phóng to |
Tàu chuyên dùng Enterprise Cable của Ý đảm nhiệm trọng trách chôn 57,33km cáp ngầm 110kV nối Hà Tiên với Phú Quốc |
Phóng to |
Chuyên gia người Ý của tàu chuyên dùng Enterprise Cable chỉ huy công nhân thực hiện việc rải cáp qua bộ đàm |
Phóng to |
Máy thả cáp khổng lồ trên tàu chuyên dùng Enterprise Cable |
Phóng to |
Các chuyên gia người Ý và Việt Nam lên kế hoạch trước khi thả cáp ngầm |
Phóng to |
Ông Hồ Quang Ái, phó tổng giám đốc Công ty Điện lực miền Nam (thứ hai từ phải qua), cùng với các kỹ thuật viên theo dõi thông số dòng điện lưới quốc gia mới chuyển từ Hà Tiên ra Phú Quốc |
Phóng to |
Cáp ngầm 110kV Hà Tiên - Phú Quốc được kéo vào trụ tiếp bờ đất liền Hà Tiên (tại ấp Hòa Phầu, xã Thuận Yên) chiều 27-12-2013 |
Phóng to |
Cuộn cáp ngầm 110kV dài gần 60km sản xuất riêng theo đơn đặt hàng của Việt Nam được tàu Enterprise Cable chở từ Ý qua |
Phóng to |
Anh Ngô Chính Thi ở tổ 8, ấp Chuồng Víc, xã Gành Dầu, huyện Phú Quốc, Kiên Giang dạy con học dưới ánh đèn dầu. Sắp tới sẽ không còn hình ảnh này |
|
Công nhân Công ty Điện lực miền Nam bóc tách hơn 10 lớp bọc kiểm tra chất lượng của cáp ngầm 110kV |
Phóng to |
10g02 ngày 11-1-2014, điều hành viên Vũ Ngọc Thăm đóng điện công trình cáp ngầm 110kV xuyên biển Hà Tiên - Phú Quốc tại trạm biến áp 110kV Hà Tiên |
Phóng to |
Niềm vui của các kỹ thuật viên phụ trách nhận điện ở trạm Phú Quốc khi đồng hồ báo nhận được điện từ Hà Tiên |
Phóng to |
Anh Dương Sanh Ty ở ấp Gành Gió, thị trấn Dương Đông, Phú Quốc cho biết đến bây giờ mới dám sắm tủ lạnh, nhờ tới đây giá điện chỉ bằng 1/3 so với lâu nay |
Tối đa: 1500 ký tự
Hiện chưa có bình luận nào, hãy là người đầu tiên bình luận
