Nhiệt điện Hải Phòng và Quảng Ninh chậm tiến độ: Các bên đổ lỗi cho nhau

MINH QUANG - CẦM VĂN KÌNH
MINH QUANG - CẦM VĂN KÌNH

TT - Có quá nhiều lý do khiến hai nhà máy nhiệt điện chậm tiến độ đến hàng chục tháng trời. Trong khi đó giải thích về nguyên nhân chậm trễ, cả chủ đầu tư và nhà thầu đều đổ lỗi cho nhau...

e9meB7TY.jpgPhóng to

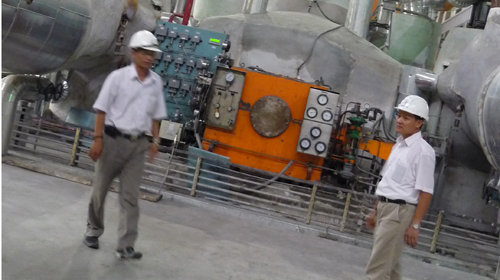

Tổ máy số 2 của nhiệt điện Hải Phòng vẫn trong giai đoạn lắp đặt, chậm tiến độ 18 tháng - Ảnh: M.Q.

Theo kế hoạch, giữa năm 2010 hai nhà máy nhiệt điện Quảng Ninh 1, 2 và nhiệt điện Hải Phòng 1, 2 với tám tổ máy phải hòa lưới điện quốc gia với tổng công suất 2.400MW. Thế nhưng đến nay mới chỉ có hai tổ máy túc tắc vận hành, còn lại đều phập phù, thậm chí chưa được lắp đặt.

Theo chủ đầu tư, nguyên nhân chính là nhà thầu thi công chậm, hàng loạt công đoạn hiệu chỉnh các tổ máy bị trục trặc. Trong khi đó, nhà thầu đổ lỗi chủ đầu tư bàn giao mặt bằng chậm, không có năng lực vận hành...

Quá nhiều sự cố

Nhà thầu không muốn vận hành chạy thử

Ông Từ Quang Hạo đưa ra vấn đề nhà thầu cần thuê chuyên gia vận hành mới đảm bảo hoạt động của các tổ máy, nhưng ông Nguyễn Văn Dũng - phó tổng giám đốc Công ty cổ phần Nhiệt điện Quảng Ninh - bác bỏ đánh giá này. Ông Dũng khẳng định đây là hợp đồng EPC nên chỉ khi nào nhà thầu bàn giao toàn bộ thì chủ đầu tư mới tiếp quản, nếu cần thuê chuyên gia thì tới thời điểm đó mới thuê. Hiện tại, Nhiệt điện Quảng Ninh chưa bàn giao nên không thể nói chuyện thuê chuyên gia. Theo ông Dũng, để chạy thử, hiệu chỉnh các tổ máy và phát điện lên lưới, góp phần giảm căng thẳng thiếu điện thời gian qua, nhà thầu đã phải chi hàng triệu USD cho việc mua nhiên liệu vận hành tổ máy. Do đó khi hết tiền thì nhà thầu không muốn vận hành nữa.

Ngày 26-6, tại công trường hai nhà máy nhiệt điện ở Quảng Ninh và Hải Phòng vẫn ngổn ngang nguyên vật liệu và thiết bị chờ lắp đặt. Cả hai nơi mới cơ bản hoàn thành xây dựng nhà máy nhiệt điện số 1.

Tại Hải Phòng, hiện chỉ có tổ máy số 1 hoạt động trong tình trạng vừa chạy vừa hiệu chỉnh, sửa chữa sau nhiều trục trặc, hỏng hóc. Theo ông Trần Hữu Nam - tổng giám đốc Công ty cổ phần Nhiệt điện Hải Phòng, tiến trình xây dựng Nhà máy nhiệt điện Hải Phòng 1 chậm khoảng 20 tháng. Cụ thể, tổ máy số 1 (Nhà máy nhiệt điện Hải Phòng 1) phát điện lên mạng lưới quốc gia từ tháng

12-2009 được 153 triệu kWh nhưng chỉ được gần một tháng đã gặp sự cố hư hỏng bộ quá nhiệt. Nhà thầu buộc phải thay thế 90 ống quá nhiệt và hệ thống điện. Đó là chưa kể những sự cố khác như xì hơi đường ống, trục trặc hệ thống nước tuần hoàn... phải xử lý mất không ít thời gian. Đến ngày 12-6 tổ máy 1 mới được vận hành, phát điện vào mạng lưới quốc gia. Còn tổ máy số 2 vẫn đang lắp đặt, chưa được chạy thử để hiệu chỉnh thiết bị nên khả năng phát điện còn xa vời, dù đến nay đã chậm tiến độ 18 tháng so với kế hoạch.

Tại Quảng Ninh, ngày 12-5 tổ máy số 1 (Nhà máy nhiệt điện Quảng Ninh 1) bắt đầu phát điện lên mạng nhưng chỉ hơn hai tháng vận hành chính thức thì gặp sự cố, chưa có khả năng hòa lưới điện quốc gia. Theo thống kê của chủ đầu tư, có tới 17 sự cố của tổ máy này cần khắc phục, dẫn đến việc tổ máy nằm “đắp chiếu”. Riêng tổ máy số 2 bắt đầu hòa lưới điện quốc gia từ ngày 2-6 nhưng phải dừng vận hành năm lần do sự cố. Đến nay, tổ máy này mới phát lên lưới khoảng 50 triệu kWh.

Ngoài việc các tổ máy đã lắp đặt liên tục gặp trục trặc, hai nhà máy nhiệt điện Hải Phòng 2 và Quảng Ninh 2 đều chưa thành hình. Nhà máy nhiệt điện Hải Phòng 2 chậm tiến độ gần hai năm. Nhà máy này mới chỉ thi công được khoảng 20% hạng mục, chủ yếu hạng mục dùng chung với nhà máy 1. Tương tự, Nhà máy nhiệt điện Quảng Ninh 2 mới chỉ đạt 31% khối lượng công việc, phải dừng thi công từ tháng 11-2009 đến nay do nhà thầu không có nhân lực. Theo đúng tiến độ, tổ máy số 3 của Nhà máy Nhiệt điện Quảng Ninh 2 phải phát điện vào tháng 2-2010 và tổ máy số 4 dự kiến tháng 7-2010.

IFKCrLUm.jpgPhóng to
Toàn cảnh Nhà máy nhiệt điện Quảng Ninh 1. Theo dự kiến của Tập đoàn Điện lực VN, đầu tháng 7 sẽ đưa vào hoạt động nhưng đến nay vẫn còn ngổn ngang - Ảnh: Ngọc Hà

Chủ đầu tư trách nhà thầu

Đánh giá về việc chậm tiến độ của Nhà máy nhiệt điện Hải Phòng 1, ông Trần Hữu Nam xác định nguyên nhân chính từ phía nhà thầu Trung Quốc. Cụ thể, hợp đồng nhà máy là hợp đồng thiết kế, mua sắm thiết bị và xây dựng trọn gói (EPC), bàn giao cho chủ đầu tư sau khi nhà máy vận hành tốt. Nhưng do khó khăn về kinh tế giai đoạn cuối 2008-2009 nên nhà thầu không cung cấp được nguyên vật liệu, thiết bị phục vụ xây dựng.

Viện lý do này, Tập đoàn điện khí Đông Phương (tổng thầu công trình) từng đề nghị chủ đầu tư bù giá 100 triệu USD do trượt giá nhưng không được chấp nhận. Không những thế, nhà thầu cũng không bố trí đủ công nhân cho công trình nên tiến độ đã chậm lại càng chậm.

Đáng chú ý, đến thời điểm này chủ thầu mới kết luận được nhà thầu Tập đoàn điện khí Đông Phương có năng lực quản lý hạn chế, thậm chí yếu kém. Theo hồ sơ dự thầu, Tập đoàn điện khí Đông Phương lần đầu thi công tại VN nên không có kinh nghiệm. Mối quan hệ giữa tổng thầu và các thầu phụ kém, không liên kết được các thầu phụ trong từng hạng mục công trình, không có kế hoạch về tiến độ hoàn thành hạng mục, dẫn đến chậm theo dây chuyền.

Ông Nam dẫn chứng cho thấy năng lực kém của nhà thầu là có những hạng mục đã xong nhưng không biết làm thủ tục thanh quyết toán, chủ đầu tư phải cầm tay chỉ việc, hướng dẫn thực hiện công tác này. Ông Nam cũng than phiền dù là tổng thầu nhưng việc nhập thiết bị của Tập đoàn Đông Phương không khoa học, “có cái cần nhập trước họ chưa nhập, cái chưa cần thì lại nhập trước”...

Tại Quảng Ninh, Công ty cổ phần Nhiệt điện Quảng Ninh (chủ đầu tư) cũng xác định Tập đoàn Điện khí Thượng Hải hoàn thành các phần việc không đúng tiến độ, mới vận hành thử và chạy tin cậy đã xuất hiện nhiều sự cố, công tác sửa chữa của nhà thầu chậm chạp do không có sẵn vật tư, thiết bị thay thế đặt hàng từ Trung Quốc gửi sang chậm. Nhà thầu này cũng không đủ nhân lực, chủ đầu tư phải hỗ trợ cả nhân lực cho nhà thầu.

Nhà thầu “kêu” chủ đầu tư

Trong khi chủ đầu tư phàn nàn nhà thầu thì cả hai nhà thầu nhiệt điện Quảng Ninh và Hải Phòng đều phàn nàn chậm tiến độ một phần do công tác bàn giao mặt bằng chậm. Thực tế cho thấy trên công trình Nhiệt điện Hải Phòng, mặt bằng nhà máy 1 bàn giao chậm bảy tháng, nhà máy 2 chậm 14 tháng và Nhiệt điện Quảng Ninh cũng gặp tình trạng tương tự.

Ông Từ Quang Hạo (quốc tịch Trung Quốc), phó giám đốc văn phòng dự án Quảng Ninh (Tập đoàn Điện khí Thượng Hải), còn cho rằng việc chậm tiến độ là do khủng hoảng kinh tế, điều kiện thi công khó khăn, đến nước ngọt có khi cũng phải chở từ Trung Quốc sang. Đặc biệt, ông Hạo nói tổ máy số 1 không bị sự cố mà vì phía VN chưa có cán bộ quản lý đáp ứng vận hành hoạt động của nhà máy nên chưa thể chuyển giao công nghệ. Đến nay nhà thầu vẫn phải vận hành cho chủ đầu tư miễn phí.
