15/11/2013 12:35 GMT+7

Kéo cáp ngầm xuyên biển như thế nào?

NGUYỄN CÔNG THÀNH
NGUYỄN CÔNG THÀNH

TTO - Bằng sự nỗ lực cao, đến nay công tác dò phá bom mìn, thăm dò địa chất dưới biển và hai bờ Phú Quốc, Hà Tiên đã hoàn tất, sẵn sàng cho việc thi công lắp đặt cáp ngầm xuyên biển.

Lắp đặt cáp ngầm xuyên biển Hà Tiên - Phú Quốc

Theo Tổng công ty Điện lực miền Nam, đến nay Dự án ngầm xuyên biển 110kV Hà Tiên - Phú Quốc, tỉnh Kiên Giang đã hoàn thành 100% các hạng mục trên bờ, còn lại phần lắp đặt cáp ngầm xuyên biển Hà Tiên - Phú Quốc sẽ thi công từ ngày 17-11-2013, dự kiến thời gian thi công khoảng 25 ngày.

Hiện nhà thầu Prysmian Powerlink (Ý) đã chuyển cáp đến điểm tiếp bờ Phú Quốc.

Về kỹ thuật rải cáp điện ngầm dưới đáy biển, nhà thầu thống nhất chọn phương pháp rải và chôn cáp đồng thời. Phương pháp này có ưu điểm là giảm thiểu hư hỏng cáp ngầm, tuy nhiên chi phí đầu tư cao do công nghệ phức tạp.

Theo đó, máy chôn cáp được kéo bởi tàu chủ di chuyển phía trước theo tuyến đã được thiết kế bằng các neo điều khiển hướng theo hệ thống định vị toàn cầu GPS. Hệ thống ống phun nước cao áp trên 2 thân cài đặt hai bên thân cáp tạo nên rãnh cáp ở phía trước có độ sâu theo chế độ cài đặt. Cáp được thả xuống đáy rãnh ở phía sau.

Máy chôn cáp di chuyển về phía trước, tiếp tục phun nước cao áp tạo rãnh, đồng thời lượng đất cát xói lở sẽ được ống phun định hướng đẩy về phía sau lấp đầy rãnh cáp.

Quá trình này được thực hiện một cách liên tục và đồng thời. Độ sâu chôn cáp có thể điều chỉnh bằng hai chân trượt phía trước, tối đa có thể chôn sâu 3m so với mặt đáy biển tùy thuộc địa hình đáy biển. Quá trình thực hiện rải và chôn cáp được thực hiện hoàn toàn tự động tuân thủ chế độ giám sát, kiểm soát, điều khiển nghiêm ngặt.

Trước đó, để quá trình thi công đặt cáp ngầm diễn ra đúng kế hoạch và đảm bảo an toàn, Tổng công ty Điện lực miền Nam đã hợp đồng với Công ty TNHH MTV 29 (Công ty 29) thuộc Tổng công ty 319 ( Bộ Quốc phòng) rà phá bom mìn, vật nổ thuộc dự án cáp ngầm xuyên biển 110 kV Hà Tiên - Phú Quốc để kịp thi công.

Bằng sự nỗ lực cao, đến nay công tác dò phá bom, mìn, thăm dò địa chất dưới biển và hai bờ Phú Quốc, Hà Tiên đã hoàn tất, sẵn sàng cho công tác thi công lắp đặt cáp.

pVw33dlR.jpgPhóng to

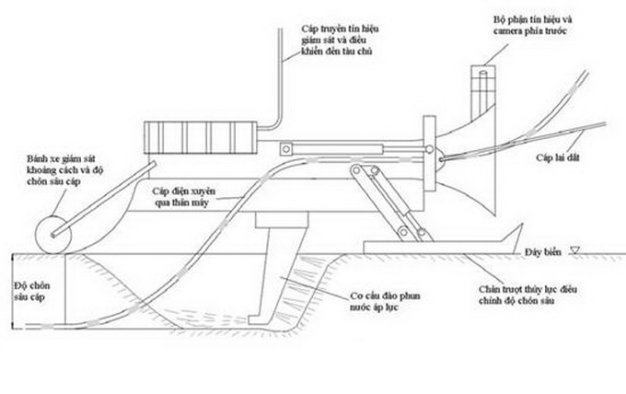

Sơ đồ nguyên lý rải cáp và chôn cáp đồng thời
lYLItBoL.jpgPhóng to
Cấu tạo sợi cáp ngầm
ERhLYlsQ.jpgPhóng to
Cấu tạo sợi cáp ngầm
PMjg8x70.jpgPhóng to
Robot rải và chôn cáp
rMFADB0p.jpgPhóng to
Tàu chở và thi công rải cáp ngầm
d9w5v8UF.jpgPhóng to
Thi công cáp điện ngầm Hà Tiên – Phú Quốc
zOg4VXSt.jpgPhóng to
Thiết bị chôn cáp
