Thanh tra Chính phủ: Nhiều vi phạm tại dự án cảng hàng không Quảng Trị

(PLO)- Thanh tra Chính phủ chỉ ra nhiều vi phạm tại dự án cảng hàng không Quảng Trị có quy mô 265 ha.

0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Thanh tra Chính phủ vừa có kết luận thanh tra các dự án có khó khăn, vướng mắc tại tỉnh Quảng Trị, trong đó có dự án cảng hàng không Quảng Trị.

Theo Thanh tra Chính phủ, dự án cảng hàng không Quảng Trị được đầu tư theo phương thức đối tác công tư (PPP), loại hợp đồng xây dựng - kinh doanh - chuyển giao (BOT).

Nhà đầu tư đề xuất lập báo cáo nghiên cứu tiền khả thi là Công ty CP Tập đoàn T&T. Dự án được Thủ tướng quyết định chủ trương đầu tư vào năm 2021.

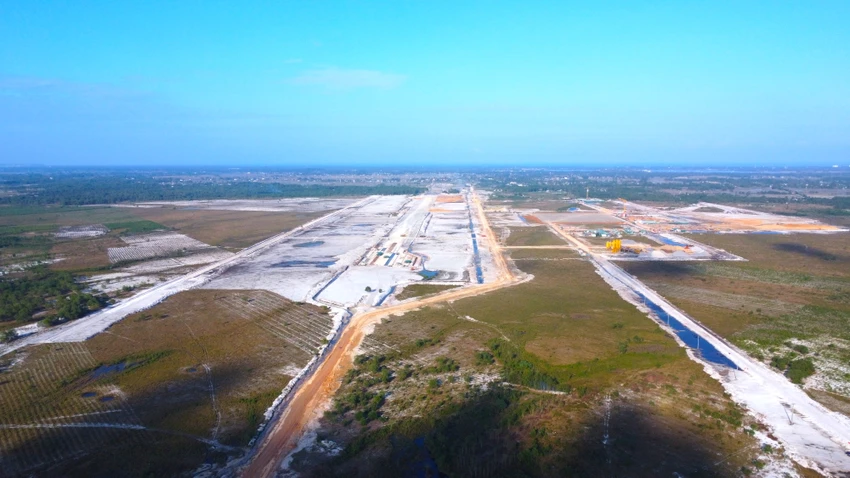

Hiện trạng cảng hàng không Quảng Trị vào những ngày cuối tháng 12-2025. Ảnh: MINH TRƯỜNG.

Dự án có mức đầu tư trên 5.820 tỉ đồng từ vốn nhà đầu tư. Diện tích sử dụng đất trên 265 ha, chưa bao gồm diện tích đất khu quân sự hơn 51 ha sẽ đầu tư khi quân đội có nhu cầu.

Cảng hàng không Quảng Trị được xây dựng đạt tiêu chuẩn cấp 4C, đáp ứng nhu cầu khai thác đến 5 triệu hành khách và 25.500 tấn hàng hóa mỗi năm. Thời gian thực hiện dự án là 50 năm.

Thanh tra Chính phủ xác định UBND tỉnh Quảng Trị, chủ đầu tư và các đơn vị liên quan chưa rà soát lại báo cáo nghiên cứu khả thi. Việc này nhằm đảm bảo phù hợp với quy hoạch được duyệt theo đề nghị của các cơ quan chuyên môn.

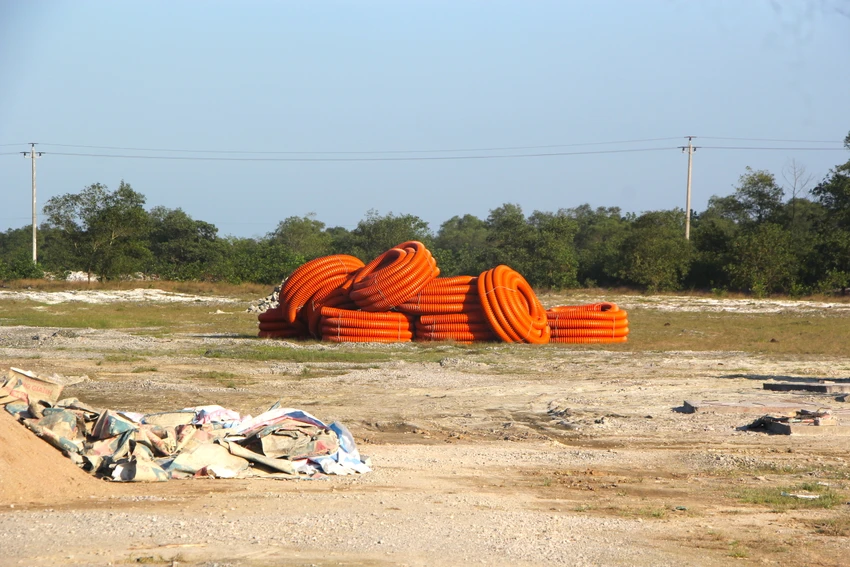

Trang thiết bị thi công tập kết tại công trường dự án. Ảnh: MINH TRƯỜNG.

Tiến độ huy động vốn chủ sở hữu và vốn vay tại báo cáo nghiên cứu khả thi vượt quá thời hạn quy định phải hoàn thành thu xếp tài chính. Điều này vi phạm quy định Luật Đầu tư theo phương thức đối tác công tư.

Việc thu xếp tài chính phục vụ dự án theo hợp đồng BOT của nhà đầu tư quá chậm. Sau 16 tháng kể từ ngày hợp đồng có hiệu lực, nhà đầu tư mới góp vốn đạt 23%.

Nhiều hồ sơ khảo sát, thiết kế, năng lực nhà thầu và tài liệu giải ngân không được gửi đầy đủ để Ban Quản lý dự án đầu tư xây dựng tỉnh Quảng Trị kiểm tra, giám sát. Việc phê duyệt thiết kế sau thiết kế cơ sở đối với các hạng mục chậm tiến độ khoảng 7 tháng. Giám đốc quản lý dự án được bổ nhiệm không đủ điều kiện theo quy định.

Theo kết luận thanh tra, quá trình thương thảo, ký kết hợp đồng BOT có một số tồn tại, vi phạm như tiến độ huy động vốn vượt thời hạn, không có phương án đảm bảo huy động đủ vốn chủ sở hữu. Công tác kiểm tra, giám sát của Ban Quản lý dự án đầu tư xây dựng tỉnh còn hạn chế.

Công tác giải phóng mặt bằng chậm tiến độ. Đến nay còn hơn 22 ha đất chưa bàn giao cho Công ty TNHH Cảng hàng không Quảng Trị, không đúng thời hạn trước ngày 31-12-2024 như cam kết.

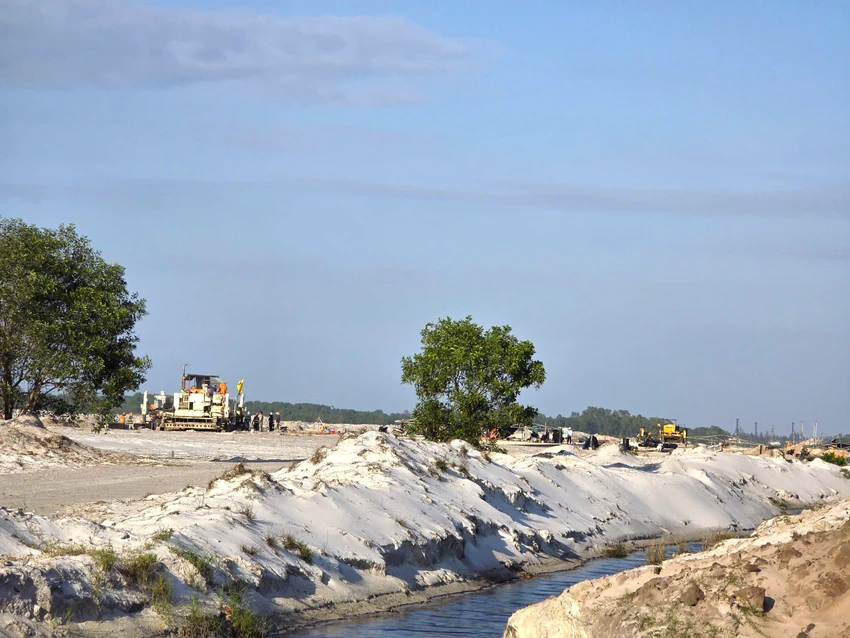

Một số bộ phận thi công trên công trường. Ảnh: MINH TRƯỜNG.

Đối với gần 99 ha đất đã được UBND tỉnh cho thuê nhưng chưa bàn giao tại thực địa, doanh nghiệp dự án chưa hoàn thành thủ tục xác định tiền bảo vệ, phát triển đất trồng lúa.

Thanh tra Chính phủ xác định trách nhiệm thuộc về UBND tỉnh, các sở ngành liên quan, UBND huyện Gio Linh (cũ), các tổ chức, cá nhân và nhà đầu tư. Cơ quan thanh tra kiến nghị kiểm điểm, làm rõ trách nhiệm tập thể, cá nhân. Nếu phát hiện có dấu hiệu vi phạm pháp luật hình sự, Thanh tra Chính phủ yêu cầu chuyển cơ quan chức năng xử lý.

Đừng bỏ lỡ

Tự hào 50 năm Thành phố mang tên Bác - Kỳ 3: TP.HCM kiến tạo hệ sinh thái chăm lo toàn diện cho người dân

Tự hào 50 năm Thành phố mang tên Bác - Kỳ 3: TP.HCM kiến tạo hệ sinh thái chăm lo toàn diện cho người dân

(PLO)- Sau 50 năm mang tên Bác, TP.HCM không chỉ ghi dấu bằng tốc độ đô thị hóa và tăng trưởng kinh tế, mà còn từng bước hoàn thiện hệ thống chăm lo người dân. Từ giáo dục, y tế đến an sinh xã hội, thành phố đang mở rộng các chính sách và mô hình phục vụ, hướng tới nâng cao chất lượng sống và mức độ thụ hưởng của nhân dân.

Đọc thêm

36 năm Pháp Luật TP.HCM: Hãy giữ mãi chất 'người Pháp Luật'

36 năm Pháp Luật TP.HCM: Hãy giữ mãi chất 'người Pháp Luật'LENS

(PLO)- Giữa báo Pháp Luật TP.HCM và tôi có sự đồng điệu về tư duy pháp lý - dân sinh. Tờ báo mang tính chất chính trị - pháp lý này là diễn đàn thân thuộc để tôi nêu quan điểm, góc nhìn của mình về lập pháp, giám sát tối cao bằng ngôn từ rất bình dân, gần gũi với đại chúng.

Thành lập Ban Nghiên cứu phát triển TP.HCM

Thành lập Ban Nghiên cứu phát triển TP.HCM

(PLO)- Ban Thường vụ Thành ủy TP.HCM quyết định thành lập Ban Nghiên cứu phát triển. Ông Trần Lưu Quang, Ủy viên Bộ Chính trị, Bí thư Thành ủy TP.HCM làm Trưởng Ban.

Tổng Bí thư, Chủ tịch nước: Không để nhà đầu tư phải đi qua quá nhiều cửa, mất nhiều chi phí

Tổng Bí thư, Chủ tịch nước: Không để nhà đầu tư phải đi qua quá nhiều cửa, mất nhiều chi phí

(PLO)- Tổng Bí thư, Chủ tịch nước Tô Lâm yêu cầu phải kiên quyết xử lý tình trạng chồng chéo, mâu thuẫn, thủ tục rườm rà và cách hiểu không thống nhất giữa các cơ quan, địa phương. Đặc biệt, không để nhà đầu tư phải đi qua quá nhiều cửa, mất quá nhiều thời gian và chi phí để triển khai một dự án hợp pháp.

36 năm Pháp Luật TP.HCM: Những ngày đầu giữ lửa

36 năm Pháp Luật TP.HCM: Những ngày đầu giữ lửa

(PLO)- Theo TS.LS Phan Trung Hoài, TS.LS Phan Đăng Thanh, nhà báo Lê Thọ Bình, luật sư Nguyễn Minh Tâm và những người góp sức xây dựng báo Pháp Luật TP.HCM qua nhiều thời kỳ thì các bài viết chính luận, ký sự pháp đình, phân tích pháp lý của báo đã để lại nhiều dấu ấn trong lòng bạn đọc.

Logistics thông minh và FTZ: Dư địa tăng trưởng mới cho TP.HCM

Logistics thông minh và FTZ: Dư địa tăng trưởng mới cho TP.HCM

(PLO)- Việc xây dựng hệ sinh thái logistics thông minh gắn với Khu thương mại tự do và áp dụng cơ chế thử nghiệm chính là những hạ tầng kích hoạt năng suất mới, hứa hẹn kéo giảm chi phí, thu hút FDI chất lượng cao và mở ra dư địa phát triển khổng lồ cho TP.HCM.
