Bà Rịa-Vũng Tàu: Dự án ách tắc vì chờ sửa quy định bồi thường

(PLO)- Nhiều dự án, kể cả các dự án trọng điểm tại tỉnh Bà Rịa - Vũng Tàu cũng phải tạm dừng bồi thường để chờ tỉnh sửa quy định về bồi thường
0:00 / 0:00
0:00
  • Nam miền Bắc
  • Nữ miền Bắc
  • Nữ miền Nam
  • Nam miền Nam

Thời gian qua một số dự án phải thu hồi đất, bồi thường, giải phóng mặt bằng (BTGPMB) trên địa bàn tỉnh Bà Rịa - Vũng Tàu gặp khó khăn do quyết định số 19/2022 (QĐ19) về bồi thường, hỗ trợ, tái định cư khi Nhà nước thu hồi đất trên địa bàn tỉnh.

Sau gần 1 năm triển khai thực hiện quyết định này, nhiều địa phương cho rằng còn nhiều vướng mắc nên khó triển khai trong thực tế. UBND tỉnh Bà rịa - Vũng Tàu đang tạm dừng quyết định này để điều chỉnh. Trong thời gian này, nhiều dự án không thể triển khai công tác bồi thường, giải phóng mặt bằng. Các địa phương trong tỉnh sốt ruột kiến nghị tỉnh sớm điều chỉnh QĐ19 để đảm báo tiến độ dự án.

Cụ thể, huyện Xuyên Mộc có 26 dự án đang tiến hành BTGPMB. Trong các hộ đã ban hành được quyết định thu hồi đất thì có khoảng 500 hộ còn vướng về bồi thường vật, kiến trúc do QĐ19 đang tạm dừng. Tương tự, tuyến đường tỉnh lộ 328 đoạn còn lại vướng khoảng 350 hộ vì quyết định này.

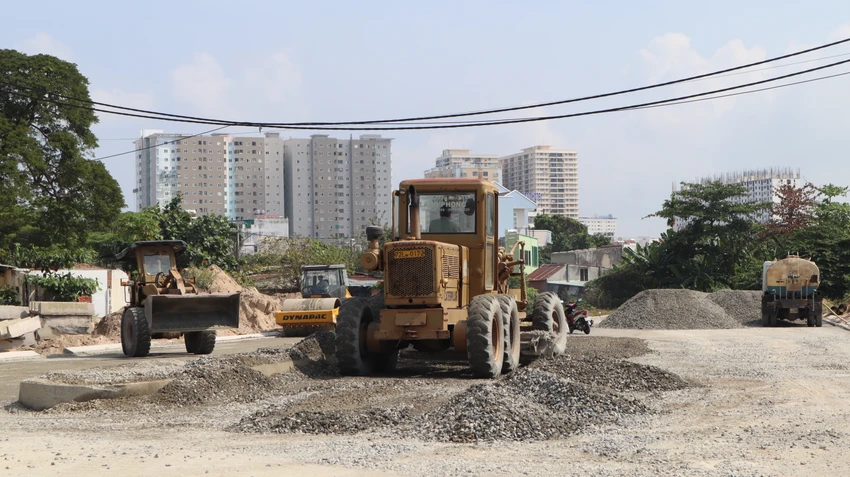

Thi công dự án đường Thống Nhất (nối dài) đoạn qua phường 3, TP Vũng Tàu. Ảnh: TK

Thi công dự án đường Thống Nhất (nối dài) đoạn qua phường 3, TP Vũng Tàu. Ảnh: TK

Tại TP Vũng Tàu cũng chưa thực hiện phê duyệt phần bồi thường vật, kiến trúc đối với nhiều trường hợp phải thu hồi đất ở một số dự án. Thị xã Phú Mỹ đang triển khai thu hồi đất một số dự án, trong đó có dự án trọng điểm cao tốc Biên Hòa-Vũng Tàu, tiến độ bàn giao mặt bằng cuối tháng 4-2023 cũng phải dừng.

Các địa phương đều kiến nghị tỉnh sớm ban hành quyết định điều chỉnh để gỡ nút thắt trong công tác BTGPMB các dự án.

Theo ông Nguyễn Văn Hải, giám đốc Sở TN&MT tỉnh Bà Rịa-Vũng Tàu, dự thảo quyết định sửa đổi phải lấy ý kiến góp ý người dân công khai trên Cổng thông tin điện tử tỉnh trong vòng 30 ngày. Ngày 10-3 là hết thời hạn lấy ý kiến góp ý. Dự kiến Sở TN&MT cùng Sở Tư pháp sẽ họp thống nhất trình UBND tỉnh, ký ban hành trong tuần sau (dự kiến 15-3).

Một số vướng mắc tại QĐ19

Cụ thể, vướng mắc trong việc xác định mức bồi thường, hỗ trợ đối với đất hạn chế khả năng sử dụng trong hành lang bảo vệ an toàn đường dây dẫn điện trên không điện áp đến 220 kV khi áp dụng Điều 6 quyết định số 19.

Các huyện, thị xã, thành phố cho hay họ không thể thuê đơn vị tư vấn để xác định mức hỗ trợ do không có đơn vị tư vấn nào tham gia; đơn vị tư vấn từ chối thực hiện do chưa có cơ sở pháp lý hướng dẫn thực hiện.

Ngoài ra, một số cụm từ trong các quy định của QĐ19 trong quá trình soạn thảo có sai sót dẫn đến vướng mắc trong việc áp dụng...

Đừng bỏ lỡ

36 năm Pháp Luật TP.HCM: Những ngày đầu giữ lửa

36 năm Pháp Luật TP.HCM: Những ngày đầu giữ lửa

(PLO)- Theo TS.LS Phan Trung Hoài, TS.LS Phan Đăng Thanh, nhà báo Lê Thọ Bình, luật sư Nguyễn Minh Tâm và những người góp sức xây dựng báo Pháp Luật TP.HCM qua nhiều thời kỳ thì các bài viết chính luận, ký sự pháp đình, phân tích pháp lý của báo đã để lại nhiều dấu ấn trong lòng bạn đọc.

Tự hào 50 năm Thành phố mang tên Bác - Kỳ 3: TP.HCM kiến tạo hệ sinh thái chăm lo toàn diện cho người dân

Tự hào 50 năm Thành phố mang tên Bác - Kỳ 3: TP.HCM kiến tạo hệ sinh thái chăm lo toàn diện cho người dân

(PLO)- Sau 50 năm mang tên Bác, TP.HCM không chỉ ghi dấu bằng tốc độ đô thị hóa và tăng trưởng kinh tế, mà còn từng bước hoàn thiện hệ thống chăm lo người dân. Từ giáo dục, y tế đến an sinh xã hội, thành phố đang mở rộng các chính sách và mô hình phục vụ, hướng tới nâng cao chất lượng sống và mức độ thụ hưởng của nhân dân.

Đọc thêm
