Phóng to |

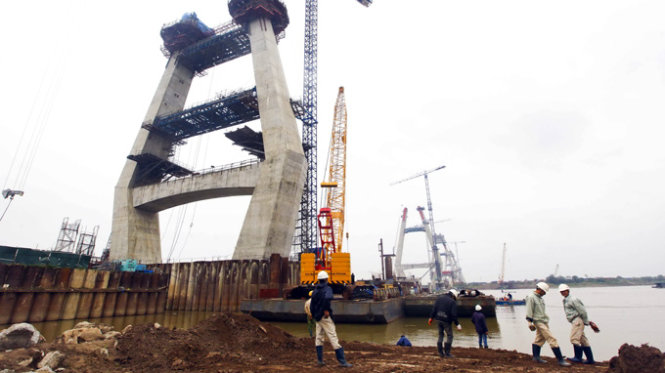

Thi công cầu Nhật Tân kéo dài do chậm giải phóng mặt bằng - Ảnh: Nguyễn Khánh |
Phóng to |
Các trụ tháp của cầu dây văng Nhật Tân - Ảnh: T.PHÙNG |
Vì sao nhà thầu đòi hỗ trợ và ai sẽ phải trả số tiền này?
Phạt vì chậm giải phóng mặt bằng
Dự án lớn Dự án cầu Nhật Tân và đường dẫn hai đầu cầu bắc qua sông Hồng thuộc tuyến đường vành đai 2 Hà Nội nối trung tâm thành phố với sân bay Nội Bài. Đây là cây cầu điểm nhấn của tuyến đường được Chính phủ xem là con đường đối ngoại của thủ đô nên cầu Nhật Tân được thiết kế là cầu dây văng năm trụ tháp và sáu mặt phẳng, là cầu dây văng có số nhịp nhiều thứ hai thế giới chỉ sau cầu Milau ở Pháp. Dự án có tổng mức đầu tư hơn 13.626 tỉ đồng từ nguồn vốn vay ODA của Nhật Bản (10.117 tỉ đồng), vốn đối ứng hơn 2.442 tỉ đồng và ngân sách UBND TP Hà Nội cho công tác giải phóng mặt bằng, tái định cư hơn 1.066 tỉ đồng. |
Thế nhưng đến cuối tháng 8-2011, sau hơn hai năm thi công gói thầu mới hoàn thành 36% khối lượng và sau năm lần bàn giao mặt bằng vẫn chỉ đạt 60% diện tích. Thời điểm này, ngoài 30ha đất nông nghiệp chưa bàn giao, đường điện cao thế 110kV trong phạm vi nút giao Vĩnh Ngọc vẫn chưa được di chuyển nên nhà thầu không thể tiếp tục thi công nút giao Vĩnh Ngọc, đặc biệt là phần cầu vượt Vĩnh Ngọc.
Đến tháng 3-2012, đường dây điện cao thế trên mới được gỡ khỏi công trường. Trong khi đó, hợp đồng của gói thầu 3 kết thúc tháng 2-2012. Do quá hạn hợp đồng mới giải phóng xong mặt bằng, khối lượng thi công còn nhiều nên Chính phủ đã chấp thuận đề nghị của Bộ GTVT cho gói thầu 3 được giãn tiến độ, lùi thời hạn hoàn thành vào tháng 5-2014 (chậm 27 tháng).
Bài học đắt giá
Lãnh đạo PMU 85 cho biết hợp đồng ký kết với nhà thầu Tokyu có quy định nếu bàn giao mặt bằng chậm thì nhà thầu có quyền yêu cầu bổ sung chi phí phát sinh từ phía nhà thầu do kéo dài thời gian thực hiện dự án. Vì vậy, khi gói thầu giãn tiến độ vì chậm bàn giao mặt bằng, nhà thầu Tokyu đã có văn bản yêu cầu chủ đầu tư hỗ trợ thêm 200 tỉ đồng ngoài hợp đồng cho những chi phí phát sinh do phải chờ đợi mặt bằng. Cụ thể, những chi phí phát sinh do kéo dài hợp đồng thêm 27 tháng gồm: tiền thuê văn phòng, phương tiện, chi phí kéo dài thời gian tập kết trạm biến thế, trạm trộn, tiền lương của kỹ sư...
Theo một chuyên gia trong lĩnh vực giao thông, việc nhà thầu đòi bồi hoàn thiệt hại do dự án chậm bàn giao mặt bằng hay những nguyên nhân từ chủ đầu tư là có cơ sở. Việc này cũng là bài học để cảnh tỉnh những dự án chậm trễ trong giải phóng mặt bằng. Theo vị này, các nhà thầu trong nước nhiều khi vì quan hệ, quyền lợi riêng với chủ đầu tư nên không dám đòi bồi thường khi dự án chậm do lỗi của chủ đầu tư. Nhưng với các nhà thầu nước ngoài, họ luôn căn cứ theo hợp đồng và thông lệ quốc tế để được bồi thường.
Dự án cầu Nhật Tân và đường dẫn hai đầu cầu được Chính phủ giao Bộ GTVT làm chủ đầu tư, còn UBND TP Hà Nội chịu trách nhiệm giải phóng mặt bằng. Nếu quy trách nhiệm bên nào bỏ tiền bồi thường cho nhà thầu vì lý do chậm bàn giao mặt bằng thì cũng đều là tiền của Nhà nước thu từ thuế của dân.
